工程组织施工设计

发布日期:2025-03-28 16:22 信息来源:金安区政府办 浏览量:我要纠错 【字体:大 中 小】

金安区施桥镇2024年唐畈建制村通

双车道工程

实施性施工组织设计

编制:

                   审核:

                   批准:

金安区施桥镇2024年唐畈建制村通

双车道工程项目经理部

  二〇二四年四月

目 录

第一章 编制说明................................................ 1

第二章 编制依据及工程概况....................................... 2

一、编制依据................................................. 2

二、工程概况................................................. 2

2.1工程概述................................................. 2

2.2主要工程数量............................................. 3

2.3主要结构形式............................................. 4

2.4 项目建设条件............................................. 5

第三章  施工组织机构及职责分工.................................. 7

一、项目组织机构:............................................. 7

二、各部门职责分工表.......................................... 9

第四章  施工总体部署........................................... 16

一、项目管理目标............................................. 16

二、总体平面布置图........................................... 17

三、 施工部署................................................ 17

3.1工期安排................................................ 17

3.2 施工准备................................................ 18

3.2.1 技术准备.............................................. 18

3.2.1.1 图纸复核、技术交底.................................. 18

3.2.1.2 测量、试验准备...................................... 19

3.3 劳动组织准备............................................ 20

3.3.1 建立施工组织机构...................................... 20

3.3.2 合理设置施工作业队.................................... 20

3.3.3作业人员进场和培训.................................... 20

3.3.4 建立健全各项管理制度.................................. 21

3.4 物资准备................................................ 21

3.5 施工现场准备............................................ 22

3.5.1 施工现场.............................................. 22

3.5.2财务资金准备.......................................... 24

3.6、资源配置............................................... 24

3.6.1、主要设备投入表 (见附表)............................ 24

3.6.2、劳动力投入计划(见附表)............................. 24

第五章  主要工程施工方案....................................... 25

1、施工准备................................................. 25

1.1.施工准备................................................ 25

1.2.测量准备................................................ 25

2、交通导行方案.............................................. 26

2.1.交通导行措施............................................ 26

2.2.交通应急预案............................................ 31

2.3.公示公告................................................ 32

3、路基病害处理.............................................. 32

4、路面工程施工.............................................. 33

5、沥青混凝土路面施工........................................ 35

6、交通标志施工.............................................. 43

7、交通标线施工.............................................. 47

第六章  重难点及关键工程施工方案............................... 54

第七章  施工进度保障措施....................................... 58

第八章  质量管理体系及保证措施................................. 60

第九章  安全管理体系与保证措施................................. 67

第十章  环保、文明施工保证体系及措施............................ 91

附件一、拟投入本标段的主要施工设备表............................ 95

附件二、拟投入本标段试验和检测仪器设备表........................ 96

附件三、拟投入本标段劳动力计划表............................... 97

第一章 编制说明

本项目《实施性总体施工组织设计》在编制过程中,根据招投标文件相关规定,管理处、监理单位的要求以及相关施工规范、标准要求,充分考虑了本工程的施工特点和我公司内部管理规章制度,本着优化施工方案、强化质量管理、合理安排工期、合理降低资源消耗的原则,编制了本工程的施工组织设计。在为本工程制定管理目标的同时也充分考虑了现场条件和建设单位的要求,并在施工方案中充分体现新技术、新工艺、新方法、新材料,确保优质高效的完成本工程的施工任务。

第二章  编制依据及工程概况

一、编制依据

(1)   《金安区施桥镇2024年唐畈建制村通双车道工程施工图设计、招标文件》;

(2)   《公路路基施工技术规范》JTG-T 3610-2019;

(3)   《公路桥涵施工技术规范》(JTG/T F50-2020);

(4)   《公路工程质量检验评定标准》(JTGF80/1—2017);

(5)   《公路工程施工安全技术规程》(JTJ F90-2015);

(6)   《公路沥青路面养护技术规范》(JTG 5142-2019);

(7)   《公路沥青路面施工技术规范》(JTG F40-2004);

(8)   《公路工程沥青及沥青混合料试验规程》(JTG E20-2011);

(9)   《公路养护安全作业规程》(JTG H30-2015);

(10) 与工程建设相关的现行国家、行业及地方标准、规范等;

(11) 从现场调查、采集、咨询所获取的各方面资料。

(12) 我单位的施工经验和技术、设备、能力;

二、工程概况

2.1工程概述

金安区位于六安东部,毗邻省会合肥,是六安市主城区,皖江城市带和合肥都市圈的重要 组成部分,是全市唯一的全域省级重点开发区域。全区国土面积 1657 平方公里,户籍人口 88.5 万(包含市开发区),辖 17 个乡镇、5 个街道及省级金安经济开发区(六安市集中示范园区)。

金安区2024年唐畈建制村通双车道工程位于施桥镇唐畈村街道,共分为三条路线:路线1起点位于国道237七十铺村委会西侧施桥镇入口处,路线由入口处向南至街道结束,路线长度2.295km;路线二起点位于国道237与老S236平交口西侧施桥镇入口处,路线由东向西至施桥镇中心小学向前120米T型路口,路线长度0.975km;路线3起点位于国道237施桥镇公交车中转站西侧施桥镇入口处,由东向西至街道结束后前延74m,路线长度0.89km。全线路线总长4.16km。本项目计划工期约 3 个月

本次道路提质改造后,促进美丽乡村建设和乡村振兴。促进施桥镇社会经济发展、逐步消 除制约农村发展的交通瓶颈,改善人们的交通出行的条件和旅游环境,为广大农民稳定增收致富提供更好的保障。

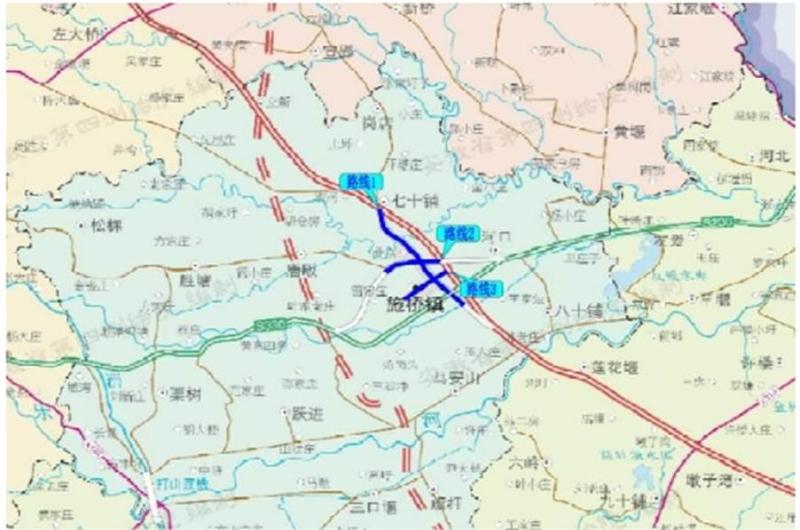

具体位置详见《项目地理位置图》。

2.2主要工程数量

金安区 2024 年唐畈建制村通双车道工程位于施桥镇唐畈村街道,共计项目路线总长度为4.16km。

共分为三条路线:路线 1 起点位于国道 237 七十铺村委会西侧施桥镇入口处,路线由入口处向南至街道结束,路线长度 2.295km;

路线2起点位于国道 237 与老 S236 平交口西侧施桥镇入口处,路线由东向西至施桥镇中心小学向前 120 米 T 型路口,路线长度 0.975km;

路线 3 起点位于国道 237 施桥镇公交车中转站西侧施桥镇入口处,由东向西至街道结束后前延 74m,路线长度 0.89km。

本项目路线道路现状为水泥路,路面宽 4.5.0-10.0 米,板厚约 20cm, 道路现状板块总体良好,局部出现断板、破碎、裂缝等。道路穿集镇而过,本次设计主要内容为道路病害修复后整体加铺 9cm 沥青混凝土罩面。

粘层

m2

74060.70

AC-13C细粒式沥青混凝土厚40mm

m2

36745.70

AC-20C中粒式沥青混凝土厚50mm

m2

36745.70

排水沟疏浚

m

8170.00

防裂贴

m2

13286.90

聚氨酯灌封胶

m

26522.80

附着式交通标志

套

33.00

普通标线

m2

2182.40

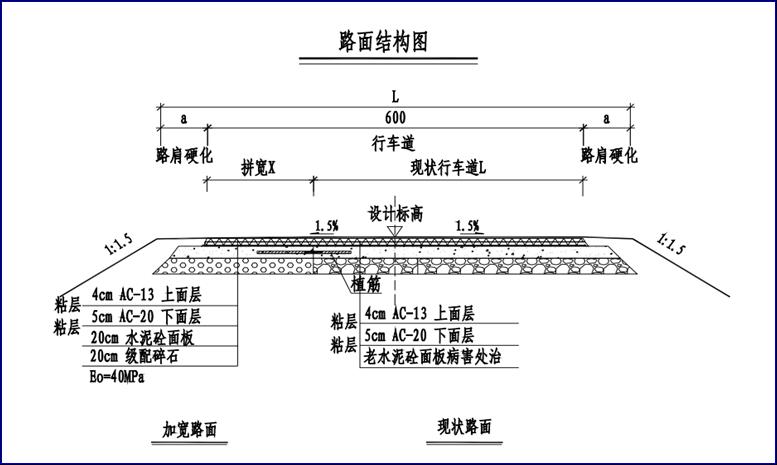

2.3主要结构形式

2.4 项目建设条件

地形、地貌

路线位于安徽省六安市金安区,区域地貌为丘陵为主的低山、低岗、湾畈平覃等多种地貌类型。

位置、水文及自然资源

拟建工程属于六安市金安区施桥镇,所在区域以山地丘陵为主,地势北高南低。区域境内群峰参天,山丘屏列,岭谷交错,有深山、山谷,也有盆地、平原。施桥镇位于金安区东北方,地处北亚热带的北缘,属于湿润性季风气候,具有温和多雨,四季分明的特征。年平均气温 15―16℃,极端最高气温 40℃~41.5℃之间,极端最低气温在-10℃~13.5℃之间, 最高气温出现在七、八月,最低气温一、二月。大部分地区冬无严寒,无霜期 211-228 天。平 均年降水量1670 毫米,最高达 2708 毫米。降水多集中于 5-8 月,水热资源十分丰富,适宜 多种林木、茶叶、果树及农作物生长。

工程地质评价

根据《中国地震动参数区划图》(GB18306-2015),区内地震动峰值加速度为 0.10g,对应抗震设防烈度为 6 度;根据《公路桥梁抗震设计细则》(JTG/T B02-01-2008),判定场地类别为Ⅵ度,无需设防。

工程场地较稳定,根据有关规定,公路沿线构造物应提高 1 度进行抗震设防。

(1)土壤特征

主要岩石岩性为土黄色含铁锰质结核粉质粘土与浅红色粉质粘土层等。

(2)气候

项目所在区域地处亚热带东部,属于东亚热带季风性湿润气候,四季分明,季风显著,温和湿润,梅雨集中。主要自然灾害有:旱涝、寒潮、大雪、大风、倒春寒、秋季低温等。

(3)地质构造

地层六安市境属于扬子地层区、大别山地层分区、六安地层小区,岩性单一。除在淠河沿岸沉积有全新统(Q4)黄色砂土、砂砾等河漫滩相地层外,大部分均被第四系上更新统(Q3)松散沉积物覆盖,主要岩性是土黄色含铁锰质结核粉质粘土与浅红色粉质粘土层。

第三章  施工组织机构及职责分工

一、项目组织机构:

我公司设立金安区施桥镇唐畈建制村通双车道工程项目经理部,对人员、机械设备、材料实行统一管理,统一调度。项目经理部下设工程部、安全部、综合部、试验室等组织机构框图如下:

(一)主要技术人员和管理人员

根据本合同段工程的工程量和工程特点,选拔精明强干的项目经理,选聘懂技术、懂业务、懂管理的各类业务、技术人员,组建精干的施工队伍,建立有效的施工组织机构,以保质保量地完成本合同段工程的施工任务,项目技术人员和管理人员组成见下表:

项目部人员配备表

序号

岗位及职能部门

姓名

人数

备注

1

项目经理

熊娇

1

2

项目总工

郭迪清

1

3

专职安全员

苏昌梅

1

4

施工员

殷子豪

1

5

质量员

闫文良

1

同时对班组人员进行明确分工,共分三个施工小队:

路基施工队:共有人员30人。负责全路段路面病害修复养护、污水检查井提升、雨水箅制做及更换、水泥杆迁移及安全设施等工程。

沥青施工队:共有人员25人,负责全路段路面沥青路面摊铺、沥青调坡层及养护施工等工程。

道路标志标识施工队:共有人员10人,负责全路段沥青路面交通标线、交通标志标识等工程。

项目经理部设在施工路段街道路线1 K0+800处,位于施桥社区,此处场地开阔、交通便利,便于堆放施工材料及项目经理总部的布设。

二、各部门职责分工表

部门

人员设置

职责与权限

施工部

部门负责人1名,资料员1名,机械管理员1名

部门负责人负责施工组织设计的编制及实施,技术交底、现场管理、施工记录和资料的编制、移交等工作;办理工程计量工作和项目对外合同起草、谈判等工作,做好竣工决算等工作;资料员负责所有进场物资的检查验收、储存、统收统发、现场管理等工作;机械管理员负责机械设备的采购和维修保养、驾驶等工作。

安全部

专职安全员1人

负责施工现场的安全和环保达标的管理工作,研究和解决施工中的安全隐患,督促和监督现场施工人员劳保用品的发放和佩戴,做好技术人员和工人的安全交底工作。

试验室

部门负责人1名

负责施工现场质量控制的全过程检测和试验,承担工程进场原材料的试验检测,把好进场原材料的质量关,并出具与工程实体质量相关的试验报告和试验记录。

综合办公室

部门负责人1名,资料员1名

部门负责人负责本合同段工程施工过程中的治安管理、地方关系协调等工作。负责车辆调度和职工食堂等工作;资料员负责文件和资料的编制、发放及管理,

(一)主要人员岗位职责

1、项目经理岗位职责

(1)项目经理是企业法人代表的代理人,代表企业对工程项目全面负责。

(2)认真贯彻执行国家、行业的规范、规程、标准和公司质量、环境保护、职业安全健康及企业指定的各项规章制度,切实履行与建设单位和公司签订的各项合同和补充协议,确保完成公司下达的各项经济和责任指标。

(3)负责组建项目部精干、高效的项目管理班子,并确定项目经理部各类管理人员的职责权限和组织制定各项规章制度。组织落实项目部各安全生产责任制,贯彻上级部门的安全规章制度,并落实到施工过程管理中,把安全生产提到日常议事日程上。

(4)负责协调施工队伍之间的关系,与业主经常联系,及时解决施工中出现的问题。负责搞好职工安全教育,支持安全员工作,组织检查安全生产。

(5)负责项目部施工工期、进度、质量、安全、环境、成本和文明施工进行管理。

(6)负责组织实施质量计划、安全管理、文明创建、施工进度和施工方案等。根据公司各相关业务部门的要求按时上报有关报表、资料、严格管理,精心施工,确保工程如期交付。

(7)科学管理项目部的人、财、物等资源,并组织好三者的调配与供应,负责与有关部门签订供需及租赁合同,并严格执行。

(8)严格遵守公司财经制度,加强经济核算,降低工程成本,认真组织好签证与统计报表工作,及时回收工程款,并确保足额上缴公司各项费用。经常进行经济活动分析,积极配合上级部门的检查和考核,定期向公司领导作汇报工作。

2、项目总工岗位职责

(1)组织贯彻实施国家和上级指定的各项技术标准、规定、规范和技术质量管理制度。遵守国家法令,学习熟悉安全生产操作规程,执行上级安全管理部门和公司的各项规章制度和操作规程。

(2)贯彻公司的质量和安全管理方针,负责实施施工项目的质量计划、安全管理目标,确保管理目标的实现。

(3)负责组织施工方案、施工组织设计的交底及实施过程中的检查、监督工作。熟悉施工图纸及工程的质量要求、分项工程衔接和材料规格、质量要求。根据各施工技术方案中的安全生产技术措施,提出技术实施方案和改进方案中的技术措施要求。

(4)负责组织施工会审,向有关人员进行施工技术、质量、安全交底,制定施工技术和安全生产措施。配合各管理人员解决施工现场存在的难点或重点技术事项。在审核安全生产技术措施时,发现不符合技术规范要求的,有权提出更改完善意见,使之完善纠正。按照公司技术部门编制的安全生产技术措施,根据施工现场实际补充编制分项分类的安全技术措施,使之完善和充实。

(5)积极应用新技术、新材料、新工艺,确保工程质量。

(6)负责组织施工项目的质量评定,并参加隐蔽工程验收和分项分部工程的质量评定与验收。参与项目安全技术措施的编制、验收和监督。

(7)在施工过程中,对现场安全生产有责任进行管理,发现隐患,有权督促纠正、整改、通知安全员落实整改并汇报项目经理。

(8)对施工设施和各类安全保护,防护物品,进行技术鉴定和提出结论性意见。

(9)负责组织质量事故、安全事故的处理工作,针对工程特点制定质量通病的防治措施和安全整改措施。

(10)负责组织按编制竣工资料的要求收集、整理各项资料,参与工程的结算审定工作,提供各项经济技术签证资料。

(11)完成项目经理交办的其它任务。

3、安全员岗位职责

(1)认真学习熟悉安全生产规章制度,努力提高专业知识和管理水准,加强自身建设。

(2)督促检查本项目部有关安全生产、劳动保护的政策、法律、法规和上级制定的有关制度的贯彻执行情况。

(3)负责施工现场的安全生产、文明卫生、防火管理工作,遵守国家法令。

(4)协助编制施工组织设计中的安全技术措施。经常及时检查施工现场的安全生产工作,发现隐患及时采取措施进行整改,并及时汇报项目经理处理。

(5)坚持原则,对违章作业,违反安全操作规程的人和事,决不姑息,敢于阻止和教育。对安全设施的配置提出合理意见,提交项目经理解决,如得不到解决,应责令暂停施工,报公司处理。

(6)严格按照施工过程进行对分部分项的安全施工措施进行检查和验收,并做好安全标识的识别;每天做好安全日志的记录和分析,并对下一步工作或工序提供合理化建议。

(7)安全员有权根据公司有关制度进行监督,对违纪者进行处罚,对安全先进者上报公司奖励。

(8)发生工伤事故,及时保护现场,组织抢救及立即报告项目经理和上报公司。

(9)会同有关人员制定劳保用品和相关费用计划,并检查监督劳保用品的合理使用情况,确认各项安全生产措施投入达到标准。

(10)应每天在施工现场检查作业人员的安全生产情况,负责安全生产的宣传教育及施工人员的安全教育工作。

(11)参加定期和专项安全生产检查,对存在问题提出整改意见并督促实施。

(12)经常总结推广安全生产的先进经验,不断改善劳动保护条件。做好安全技术交底工作,强化安全生产、文明卫生、防火工作的管理。

(13)负责贯彻落实施工生产的相关安全技术措施,并做好贯标要求的相关工作。

(14)负责项目部安全生产资料的收集整理工作。

4、技术员岗位职责

(1)在项目经理的直接领导下开展工作,贯彻安全第一、预防为主的方针,按规定搞好安全防范措施,把安全工作落到实处,做到讲效益必须讲安全,抓生产首先必须抓安全。遵守国家法令,学习熟悉安全技术措施,在组织施工过程中同时安排落实安全生产技术措施。

(2)认真熟悉施工方案、编制各项施工组织设计方案和施工安全、质量、技术方案,编制各单项工程进度计划及人力、物力计划和机具、用具、设备计划。编制工地具体实施方案,根据工程施工现场合理规划布局现场平面图,安排、实施、创建标化工地。

(3)组织有关人员熟悉施工方案,并对各队长员和各责任班组进行技术交底。编制、组织职工按期开会学习,合理安排、科学引导、顺利完成本工程的各项施工任务。

(4)认真执行公司贯标体系文件和施工作业指导书。严格按照施工过程控制程序进行施工,并做好施工标识;每天做好施工日志的记录和分析,并对下一步工作或工序提供合理化建议。

(5)参与施工预算的编制、审定和工程量结算工作,提供设计变更、材料代用、结构试验等经济技术签证资料。

(6)负责组织工程的资料试验准备工作。包括材料取样等工作。

(7)负责组织工程技术档案的全部原始资料归类、收集。

(8)协助项目经理和安全员做好现场安全管理工作。对施工现场的安全工作作为施工员本身的应尽职责,在施工中同时检查各安全设施的规范要求和科学性,发现不符规范要求和科学性的,及时调整,并及时向安全员反映并汇报项目经理。

(9)施工过程中,发现违章现象或冒险作业,协同安全员共同做好工作,阻止和纠正,必要时暂停施工,汇报项目经理。及时采取措施,防患于未然。

(10)在施工过程中,生产与安全发生矛盾时,必须服从安全,暂停施工,待安全整改和落实安全措施后,方准再施工。

(11)施工过程中,发现安全隐患,及时告诉安全员和项目经理采取措施,协同整改,确保施工全过程的安全生产。

5、资料员岗位职责

(1)负责做好工程项目部文件、资料的收发和归档工作;

(2)严格遵守国家和当地的有关施工技术、质量安全资料的管理规定,对所有管辖范围内的工程技术资料和质量体系运行证据进行收集整理;

(3)按公司质量体系要求,对文件和资料进行管理,编制在用有效文件清单;对文件的发放进行控制,形成文件发放清单;竣工交付后整理好所有文件和资料,移交到公司档案室并填写相应记录;

(4)各种资料的编制整理要做到及时、完整、准确,对提供资料的真实、完整负责;

(5)负责交工资料的整理、成册、汇总和装订工作;

(6)负责工程项目部文案工作;

(7)做好与公司机关及外来人员的联络接待工作;

(8)努力学习业务知识,熟悉工程资料管理作业流程;

(9)完成项目经理交办的其它任务。

6、试验员岗位职责

(1)了解仪器、设备的构造原理、性能、调整和使用方法,并会对仪器设备进行日常维护。

(2)严格执行设备操作规程,不得随意更改,非本室操作规程需经技术人员同意后方可试用,同时应将试验情况报告负责人。

(3)必须熟练掌握和正确使用检测仪器、设备,做好仪器设备的维护保养工作,保持本岗位仪器、设备、试剂、工作现场的整齐、清洁,搞好安全生产。

(4)遵守企业各级制度的规章制度和劳动纪律。

(5)及时完成领导安排的临时性工作任务。

第四章  施工总体部署

一、项目管理目标

(一)工程质量目标

1、执行项目质量管理,建立健全质量保证体系,明确人员,落实质量责任制,实现质量目标:工程验收一次通过率100%,竣工验收的质量评定合格。

2、必须按照工程施工技术标准和合同约定进行施工,不能擅自修改,不能偷工减料。

3、必须按照工程合同要求和施工技术标准,对沥青砼、交安实施等质量进行检验工作。

4、必须建立健全施工质量的检验制度,严格工序管理,做好隐蔽工程的质量检查和记录。认真执行“三检制”详实填写单元工程质量评定表,切实做好施工全过程质量控制,确保工程施工质量。

5、竣工工程质量必须符合国家和行业现行规程、规范及设计文件要求,应及时提交施工报告、试验检测成果及有关资料。

(二)安全管理目标

1、加大安全管理力度,制定实现目标的保证措施,将安全生产目标层层分解,落实到人。杜绝任何重大伤亡事故。杜绝一般事故。安全达标率100%。实现安全生产,文明施工优秀红牌工地。

2、班组目标:杜绝任何重大伤亡事故。一般事故年负伤率不超过1%。每天坚持班前会,班中检查,班后验收制度做到工完场清,不留任何安全隐患。保证本班组安全达标。人人做到遵章守纪,文明施工。个人目标:杜绝违章作业。杜绝一切事故。爱护安全设施,正确使用安全防护用品。遵章守纪。发现隐患及时上报。

3、工程进度目标定位

(1)严格按签订的合同工期和施工组织设计中工程进度计划进行施工,保证按时完成施工任务。

(三)文明、环保目标

1、坚持可持续发展的原则,合理使用、节约资源、保护环境、创立安全、文明、环保标准化工地。

二、总体平面布置图

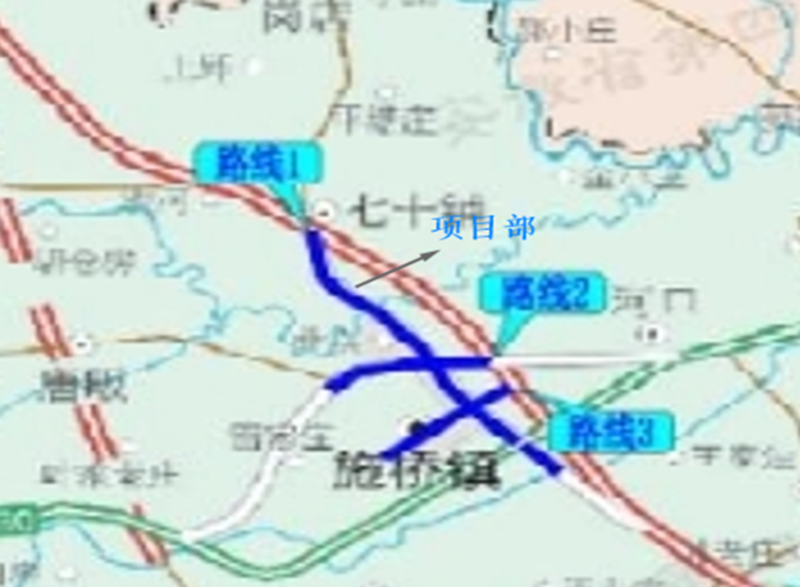

   金安区施桥镇2024年唐畈建制村通双车道工程项目部设置在K0+800处左侧。

三、施工部署

3.1工期安排

金安区施桥镇2024年唐畈建制村通双车道工程合同签订于2024年4月18日,具体开工日期以开工令为准,合同工期90天,计划2024年4月18日开, 2024年7月18日完成。主要工程起止时间如下。

施工准备:4月18日至4月20日,

拆除圬工:4月20日至4月28日;

特殊地区路基处理:4月28日至5月10日;

聚氨酯灌封胶:5月10日至5月20日

路面沥青砼:5月20日至6月10日;

交安工程:6月20日至7月10日;

3.2 施工准备

3.2.1 技术准备

为了确保工程施工顺利,技术准备工作充足、到位,其主要包括以下内容:

3.2.1.1 图纸复核、技术交底

(1)组织全体技术人员学习合同条款和技术规范,了解其主要内容和要求。

(2)接到下发的施工图纸后,立即由项目总工程师召集工程部、技术质量部、合同部、测量队等有关部门对图纸份数、结构物的平面位置、中线和高程、结构物的相互关系等关键数据进行仔细、认真、全面的审核,对设计图纸进行审阅、研究和核对,并参加现场交桩,了解领会设计意图和设计要求。对图纸审核过程中发现的图纸错误、遗漏和地质条件与设计图纸不符等问题,立即与设计单位和业主进行沟通。如果发现不变更不能保证其质量;以及因为施工环境条件发生变化,不变更不能发挥工程效能等情况时,及时与监理单位、设计及业主进行变更洽谈,以确保施工顺利进行。

(3)根据本工程的技术特点的设计要求,收集并整理好项目所涉及到的各种标准、规范、规程、技术资料、标准图纸及工具书等。

(4)详细进行现场各项条件的调查,取得详细准确的气象、水文等资料,以及了解当地资源供应、水电供应、通讯、交通运输等社会经济条件,为编制实施性施工组织设计提供依据。

(5)选择施工方案,确定施工方法,进行施工设计,编制实施性施工组织设计和施工标后预算,作为项目实施过程中的指导文件。

(6)制定技术岗位责任制和技术、质量、安全管理网络;拟定技术创新和技术研究开发课题,以便在工程实施过程中对重大技术难点问题进行攻关。

(7)根据施工项目现场实施特点,对技术人员和施工队伍进行技术培训及技术交底工作,以避免施工的盲目性。

(8)协调与业主和监理的关系,明确监理程序,以便顺利开展各项工作。

3.2.1.2 测量、试验准备

(1)坐标控制点、水准点复核

根据设计单位现场交桩的结果,做好测量控制网的复测工作。并按照施工的实际需要,补充加密控制网的点位,建立能满足施工精度要求的平面测量控制网和水准测量控制网,并采取措施妥善保存各控制点标桩。接桩后立即对照交桩资料,检查有关本标段原测设的所有永久性标桩,并将遗失的标桩在接桩时通知监理工程师,然后根据监理工程师提供的工程测设资料和测量标志,对所有有关本标段的桩点进行复测,将复测结果提交监理工程师。上述测量标志经检查批准后,进行施工测量和补充测量,并在监理工程师批准后,在工地现场正确放样。

经过复测,对持有异议的原地面标高,向监理工程师提交一份列出有误的标高和相应的修正标高表,待监理工程师确定正确标高后进行保护和使用。

本标段与相邻标段衔接处的测量应在监理工程师的统一协调下由相邻两标段测量技术人员共同进行,由监理工程师将测量结果协调统一在允许的误差范围内,以便共同使用和施工控制。

(2)配合比试验

本项目有隧道、涵洞等结构物,因工期较紧张,所以作为控制工程质量和指导施工最重要方面之一的混凝土配合比试验显得尤其重要。

超前介入:在开工前立即组织对施工的粗细骨料、水泥和外加剂等材料的来源进行调查,并联合监理工程师进行取样和复试检测,合格后立即进行配合比的试配工作,为工程尽早开工创造条件。

严格按照监理工程师批准的配合比进行施工,严格施工过程中的计量工作,由于工程的特殊性必须把各种误差控制在规范允许范围内,确保施工质量。

3.3 劳动组织准备

3.3.1 建立施工组织机构

根据工程规模、结构特点和复杂程度,确定施工项目领导机构的人选和名额;遵循合理分工与密切协作、因事设职与因职选人的原则,建立有施工经验、有开拓精神和工作效率高的施工项目组织机构。

3.3.2 合理设置施工作业队

根据项目的实际工程数量、施工范围及施工工期要求,划分各作业队。本项目设置多个专业化施工作业队作为本项目建设的操作层,各作业队选择年富力强、具有相关施工经验的人员加入,为项目正常运行提供强有力的劳动力资源保障。

3.3.3作业人员进场和培训

根据工程施工进度,组织工人进场,进场后做好人员资质审核工作,不符合要求的人员坚决予以清退,逐级做好安全技术交底和培训工作,交底内容包括工程概况、工期计划、质量安全环保要求等,做好现场的工班管理,现场施工满足西安市建筑工地安全文明环保要求。

3.3.4 建立健全各项管理制度

根据施工内容,建立健全各项规章制度,构建有效的内控监督机制,以完善规章制度、严格操作规程、规范业务行为标准,并建立健全考核处罚制度,维护规章制度的严肃性。建立健全具有充分独立和权威性的内部监督体系,实行内部控制全方位、全系统管理,在业务职能相关部门之间建立权力制衡、约束的内控机制,加强部门与部门之间、岗位与岗位之间以及员工之间的相互监督制约。

3.4 物资准备

本项目物资准备内容包括:工程施工材料,如:钢筋、水泥、砂石材料、预应力等。构件和配件的加工准备;施工机具设备的准备;各种工具和配件的准备等。

材料准备:根据施工进度计划要求,按照材料的名称、规格、使用时间,材料储备定额和材料消耗定额进行汇总,计算出材料需用量计划,为组织备料,场地堆放位置、所需面积和运输方式提供依据。

构件和配件加工准备:根据施工预算提供的构件和配件,名称、规格、质量和消耗量,确定加工方案,供应渠道及进场后的储存地点和方式。计算出其需用量计划,为组织运输,确定堆放面积等提供依据。

施工机具设备的准备:根据采用的施工方案,安排的施工进度,确定施工机械的类型,数量和进场计划,确定施工机具的供应方法和进场后的存放地点和方式,确保工程施工机具需用量计划满足要求。

生产工艺设备的准备:按照施工项目工艺流程及工艺设备的布置图,提出工艺设备的名称、型号、生产能力和需用量,确定分期分批进场时间和储备方式,确保工艺设备需用量计划满足要求。

3.5 施工现场准备

3.5.1 施工现场

(1) 施工现场是施工的全体参建者为完成工程建设的安全质量、进度、成本目标,而有节奏、均衡连续地进行战术决战的活动空间。施工现场准备工作是为了给施工项目创造有利的施工条件和物资保证。

(2) 做好施工场地的控制网测量。按照设计单位提供的设计图纸,进行施工测量,设置坐标桩和水准基桩,并建立施工区域工程测量控制网。

(3) 配合业主,做好工程永久占地、征地工作;积极与地方政府联系、协商和沟通,开展工程施工所需的临时征地工作。积极与地方主管部门联系、协调,接通施工临时供电管线及通讯线路等。

(4) 建立工地试验室。

(5) 确保施工现场“三通一平”。

通水:水是施工现场的生产和生活不可缺少的。施工项目开工之前,必须按照施工总平面布置图的要求,接通施工用水和生活用水的管线,使其尽可能与永久性的给水系统结合起来,做好地面排水系统,为施工创造良好的环境。

通电:电是施工现场的主要动力来源。施工项目开工前,要按照施工组织设计的要求,接通电力设施,做好其他能源(如蒸汽、氧气、乙炔、压缩空气)的供应,确保施工现场动力设备和通信设备的正常运行。

通路:施工现场的道路是组织物资运输的动脉。施工项目开工前,必须按照施工总平面布置图的要求,修好施工现场的永久性道路以及必要的临时性道路,形成完整畅通的运输网络,为建筑材料进场、堆放创造有利条件。

场地平整:场地平整一般将天然地面改造成工程上所要求的设计平面,由于场地平整时全场地兼有挖和填,而挖和填的体形常常不规则,所以一般采用方格网方法分块计算解决。平整场地前应先做好各项准备工作,如清除场地内所有地上、地下障碍物;排除地面积水;铺筑临时道路等。选择场地设计标高的原则是:①在满足总平面设计的要求,并与场外工程设施的标高相协调的前提下,考虑挖填平衡,以挖作填;②如挖方少于填方,则要考虑土方的来源,如挖方多于填方,则要考虑弃土堆场;③场地设计标高要高出区域最高洪水位。

(6) 按施工总平面图的布置,建造三区分离的生产、生活、办公和储存等临时房屋,以及施工便道、混凝土拌和站、钢筋加工场地等大型生产临时设施。根据本项目工程量及路线情况,合理的规划,按照业主与公司要求,针对本项目场站(钢筋加工场、水泥混凝土拌和站、梁板预制场等)建设进行合理的布置,使其满足现场要求。

(7) 根据施工机械需要量计划,组织前期机械进场,主要有松土机械、挖机、装载机、拉渣车、发电机、混凝土运输车、钢筋加工设备等,按施工总平面图规定的地点和指定方式停放或安装就位,并进行调试。

(8) 按主要材料需要量计划,组织原材料的进场,并按施工总平面图规定的地点和指定方式进行储存和堆放,及时提供原材料的试验申请计划。

(9) 按施工组织设计要求和施工总平面图的布置,建立消防、安保等组织机构及有关规章制度,布置好消防、保安设施。

3.5.2财务资金准备

根据施工进度计划安排,从施工准备阶段开始分别以年度、季度、月度为单位作出资金使用计划,提前准备,保证供应,使现金流能满足工程的需求,以保证工程施工的顺利进行。

在做好资金使用计划的同时,要建立健全财务管理制度,并建立成本核算体系,对工程成本进行控制。

3.6、资源配置

3.6.1、主要设备投入表 (见附表)

3.6.2、劳动力投入计划(见附表)

第五章  主要工程施工方案

1、施工准备

1.1.施工准备

首先完成“三通一平”及驻地建设。人员按照合同要求全部到位,施工设备陆续进场,材料调查及合同的签订。

1.2.测量准备

1.2.1.测量硬件设施的配置

本工程中,将投入南方GPS1+2一套,4台DS-3自动安平水准仪。

1.2.2.主控制网的复测及加密控制网的建立

(1)、主控制网的复测

根据业主提供的平面及高程控制网,对原测设的中线位置桩,三角网基点桩等平面控制网点,采用GPS进行同等精度,边角同测的方案实施复核。对水准基点桩,高程控制网,采用精密水准仪按国家四等水准测量要求复核,为确保道路和桥梁施工测量控制网的精度,在项目部测量的基础上,委托有资质的测量单位对控制网进行复测,复核成果不符合或不足,进行补测,复核成果上报监理工程师,经检查批准后,再进行加密控制网点的建立。

(2)、加密控制网点的建立

根据施工需要,确保施工放样精度,按国家四等网和四等水准测量的规范要求进行平面和高程控制网点的加密。分阶段建立施工控制网和施工高等级测量基线,设测量标志桩且进行防护,为了达到精确控制测量的目的,消除仪器对中的随机误差影响,对使用频率较高的控制点建立固定的观测墩,观测棚,设立全站仪强制对中装置。路基每500m长度布置1各点。

1.2.3.测量成果处理

控制测量的内业处理,利用电子计算机严密平差程序进行内业计算。

1.2.4.联测结果批复后,立即联系监理单位对桥涵进行现场平面位置进行放样,并开展原断面复测工作,同时完成水系调查工作。

1.2.5.定期对控制点和加密控制点进行复联测。

1.4.现场材料取样与试验室的工作

本项目按照招标文件及主管部门要求在现场设立试验室,配备具有丰富经验和资质的试验人员,配备合格的试验仪器并标定。对现场无法完成的试验,选择有资质的第三方检测进行外委试验。

2、交通导行方案

2.1.交通导行措施

施工前,要确定施工区的交通导行方案。

根据工期要求,结合工程特点及周边生产生活情况,我公司计划组建项目部后,首先组织拟定交通导行方案,保证周边居民出行道路畅通。

根据项目进度、本项目路线走向、地形特征和本地居民集聚区域,我公司制定如下导行方案为半幅封闭半幅施工,理由如下:

本项目为路面养护施工,路线长度为3.15KM,根据地形及施工内容,我公司将本项目划分成4个工区,每个工区同时施工。路面修复养护施工,施工速度较快,每个工区在施工时,将半幅封闭施工500m左右距离,半幅通行,一侧路面施工一段距离后,封闭另外一边半幅道路。

1、交通管制与安全

①、在路上进行养护作业,保障养护维修作业人员和设备的安全以及过往车辆的安全、舒适与畅通。

②、施工现场按有关规定设置施工警告标志、限速标志、导向标志、禁止驶入标志和必要的安全防护措施,施工作业交通控制区域插橘红色警示旗。各种交通标志的制作、尺寸符合《道路交通标志和标线》(GB5768-1999)的规定,各种标志的设置符合部颁《公路养护安全作业规程》(JTG H30-2004)的规定。

③、在进行养护维修作业前,结合养护维修保养作业实施方案,制定安全保障方案。

④、养护维修作业的安全设施始终处于良好的工作状态,在未完成养护维修作业之前,任何人不得随意撤除或改变安全设施的位置、扩大或缩小控制区范围,以保证养护维修作业控制区安全控制的有效性。

⑤、养护作业除保障安全外,作业的方式和方法需讲究文明,随时随地保持路容路貌的整洁,不外露土、石块等杂物。作业场地标志明显,防护齐全,作业面小,时间紧凑,常见病害的维修作业如裂缝、泛油、拥包、坑槽等当天完成。

⑥、安全员对养护维修作业人员的安全培训和教育。参加养护作业的施工人员,必须接受安全技术、文明生产教育,遵守各项安全技术操作规程。施工和管理人员上路必须着反光标志服,遵守安全文明作业的有关规定。

⑦、超、行车道作业区的交通控制方式分为封闭单车道和封闭单幅车道两种情况,养护作业前应选择、确定交通控制方案,并作好车道封闭和施工前的所有准备工作。优先选择封闭单车道,特殊情况采用封闭单幅车道。

⑨、路肩作业区长度不宜超过200m,交通控制采用设置锥形标、导向标,锥形标间距为20m,锥形标应设在实线标线的外侧,不压标线;路肩绿化打草时交通控制采用插橘黄旗,并设专职安全员;路肩上需要堆放物品时,应堆放整齐,时间不宜超过三天,并设置警示标志。严禁在路肩上利用路面作业,以免污染路面。

⑩、施工和管理人员必须具有高度的安全警觉性。上路时养护维修作业人员必须穿着带有反光标志的橘红色工作装,管理人员必须穿着带有反光安全标志的橘红色背心,否则不准进入施工作业区。施工人员不得随意在非封闭区内的行车道内坐、站立或行走。

⑪、路面清扫作业时,清扫工应着反光标志服,严禁在能见度差如夜晚、大雾天等条件下进行人工清扫

2、半幅施工半幅通车

半幅施工示意图

为保证S333有效安全通行,施工车辆机械减少临时占用路面,严格按警告区、上游过渡区、缓冲区、作业区、下游过渡区、终止区对施工段进行划分。

施工段迎车方向500米、200米、100米处设置“前方施工,减速慢行”的警告标志。

封闭区100米处各设置“限速20km/h”的限速标志并加装爆闪灯。

距交叉口约30m、60m处,各设置2道减速带。

距交叉口约20m处设置“车辆出入,减速慢行”警示标志并加装爆闪灯。

施工段起点、终点安排安全引导员指挥交通,配对讲机,由现场施工总调度进行统一指挥。

现场配备路面保通施工机械,随石保持路面通行能力。

3、交通维护保证措施

(1)施工中积极与交通管理部门协调配合严格按批准的路段、范围和夜间施工并设专人现场疏导过往车辆。

(2)按施工组织设计设置锥桶围挡,严格控制临时占路范围和确保车辆行人安全顺利通过施工区域。

(3)按照相关规定设置临时交通导行标志、设置路障、隔离设施。

(4)施工期间,安排专人进行巡查维护,对破损的标志标牌及时进行更换。对因雨污及灰尘污染的防护的围挡及警示标志进行及时清扫。

4、交通安全措施

(1)凡在道路上施工作业人员必须接受专门安全教育培训,人员必须与项目部签订的安全交底和责任书,否则一律不允许在道路上施工。发现未受过安全教育和未签订安全交底和责任书的人员,项目部坚决停止其工作,凡不停劝阻或私自进入道路内从事作业的人员,项目部要对其进行教育并对所在班组负责人进行批评、处罚。

(2)施工作业时,工程车辆出入施工现场应有专人进行指引,如发生交通堵塞,应配合交管部门疏导过往车辆。夜间进行施工时,施工作业人员必须戴安全帽、穿反光背心,用锥筒或弹力柱进行隔离或封闭,并设置路障,专人指挥车辆。

(3)在道路上施工的所有人员要听从项目部安全负责人的指挥,不能自以为是,要遵守纪律、做到令行禁止。

(4)对交通导行的围挡要采取加固措施,保证其稳定牢靠,经常进行安全检查,出现问题要及时修理,防止在自然力的作用下倾倒。

(5)用于交通导行的各种交通标志要保证其表面清洁具有夜间指示作用,反光膜表面要经常进行擦洗、防止被污染,保证其警示功能齐全,交通设施损坏的要及时修复。

(6)当班组施工完毕或工程施工结束应及时撤出机械设备、设施,清理施工现场,做到工完料清,不留后患,及时恢复交通。

2.2.交通应急预案

针对施工现场情况和此次进行的交通导行施工,制定交通安全应急预案。

1、组织机构

项目部交通安全事故应急准备和响应领导小组

交通安全事故应急处治领导小组负责对导行道路范围内的交通安全事故应急处理。

2、应急物资的准备、维护、保养

应急物资的准备:简易担架、跌打损伤药品、包扎用纱布。

各种应急物资要配备齐全并由专人进行日常管理。

3、预防措施

交通疏导方案上报公安交通管理部门,征得批准后实施。为保证驾驶员行车通视,采用放置连续的锥桶对占路范围防护。合理安排施工土方,材料运输,减少施工车辆对现况交通的影响,教育施工机械车辆驾驶员文明驾驶。积极配合交管部门实施交通疏导,听从现场交警指挥,选派有责任心的人员配合交管部门作为临时交通指挥人员。施工协管人员尽职尽责全力配合交管部门做好交通疏导工作。工作时身穿反光背心。严格按核准占路范围、占路时间施工,如需延期提前7天报送相关单位。

4、应急响应

根据现场实际发生事故情况,最大可能迅速吊机必须的机械设备及人员、车辆,迅速投入开展抢救及突击抢救行动,调查事故现场情况,根据事故特点、事故类别,制定抢救方案,立即拨打急救中心电话120电话,确保伤员得到及时救治;拨打122交通事故报警电话。救助行动中,安排人员通视做好事故调查取证工作,以利于事故处理,防止证据遗失。

5、事故处理报告

协助交管部门处理交通事故,项目部形成事故报告以存档。

发生交通事故的时间、地点、车辆名称、车辆车牌、车主姓名及基本情况;

事故简要经过、伤亡人数、直接经济损失初步估计;

对事故原因、性质的初步判断;

对事故清就采取的措施和处理情况;

事故报告单位、签发、报告时间。

2.3.公示公告

将项目信息及施工影响范围及影响时间,注意事项等向当地政府和社会进行公告。

3、路基病害处理

本项目破损板块修复方案:针对严重破板、严重纵、横缝进行挖除老路基层和面层,当路面破碎板长度大于 10m 且基层出现病害时采用 20cm 级配碎石+20cm 水泥混凝土面板,长度小于10m 时采用铺筑 20cmC20 素砼和 20cm 水泥混凝土面层方式。基层无病害破除旧面板后对 10cm扰动基层进行 10cmC20 素砼处理,浇筑混凝土面板至老路高程。对面板纵、横缝处灌注密封胶

4、路面工程施工

本项目路线 1:路基宽 11.0 米,路面宽 9.0 米,路基标准横断面为:1.0 米(人行道)+1.5米(路肩硬化)+3.0 米×2(行车道)+1.5 米(路肩硬化)+1.0 米(人行道)。

路线 2:桩号 K0+000~K0+325.7,路基宽 10.0 米,路面宽 8.0 米,路基标准横断面为:1.0 米(人行道)+1.0 米(路肩硬化)+3.0 米×2(行车道)+1.0 米(路肩硬化)+1.0 米(人行道);

桩号 K0+325.7 ~ K0+800,路基宽 9.0 米,路面宽 7.0 米,路基标准横断面为:1.0 米(人行道)+0.5 米(路肩硬化)+3.0 米×2(行车道)+0.5 米(路肩硬化)+1.0 米(人行道);桩号 K0+800~K0+975,路基宽 8.0 米,路面宽 6.0 米,路基标准横断面为:1.0 米(人行道)+3.0 米×2(行车道)+1.0 米(人行道)。

路线 3:路基宽 13.0 米,路面宽 10.0 米,路基标准横断面为:1.5 米(人行道)+2.0 米(路肩硬化)+3.0 米×2(行车道)+2.0 米(路肩硬化)+1.5 米(人行道)。

4.1粘层施工

1、粘层油用于沥青面层之间,以及与沥青混凝土接触的路缘石侧面。粘层的沥青材料宜采用洒布型阳离子改性乳化沥青( PCR) , 其规格和质量应符合《公路沥青路面施工技术规范》(JTGF40-2004)的有关要求,用量为0.3~0.6L/m 2。喷洒粘层沥青应符合下列要求:

当喷洒沥青的喷嘴不能保证均匀喷洒时应予更换;粘层沥青应均匀洒布,对喷洒过量处应予刮除;路面有脏物、尘土时应清除干净;当路面有沾粘的土块时应用水刷净待表面干燥后浇洒;当气温低于 10℃或路面潮湿时不得浇洒粘层沥青;喷洒粘层沥青后严禁除沥青混合料运输车外的其他车辆行人通过;用作粘层的阳离子改性乳化沥青(PCR)。

2、施工顺序及要求

A.先通过试洒确定粘层沥青的用量。

B.沥青洒布时,沥青洒布车的起步和停止做到平稳,并用彩条布遮盖,以保证沥青洒布的均匀,浇洒过量处予以刮除。

C.路面有脏物尘土时清除干净,当有沾粘的土块时,用水刷净,待表面干燥后浇洒。当气温低于 10℃或路面潮湿时,不得浇洒粘层沥青。

D.浇洒粘层沥青后,严禁除沥青混合料运输车外的其他车辆、行人通过。粘层沥青洒布后紧接铺筑沥青层,但改性乳化沥青需在破乳、水分蒸发完后铺筑。

详见“粘层施工工艺框图”。

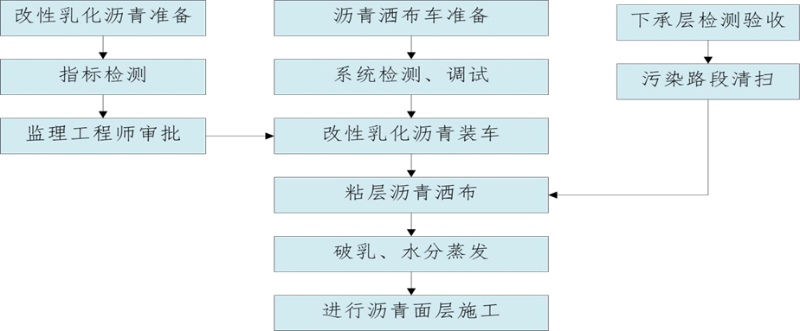

粘层施工工艺框图

粘层施工

5、沥青混凝土路面施工

本工程沥青混凝土混合料采用商品混合料,由供应商运输至施工现场进行摊铺、碾压。

5.1沥青砼路面施工方法及措施

沥青混凝土面层在商品砼站采用3000LB型沥青混合料拌和设备拌和,摊铺机摊铺,双钢轮压路机和胶轮压路机联合碾压的机械流水施工作业方式来保证沥青混凝土面层的施工质量。

5.2沥青砼试验路段

(1)在铺筑试验路段之前,安装好与本项工程有关的、已经标定、计量的全部试验仪器和设备(包括沥青、石料、混合料等项室内外的配套仪器,设备及取芯机等)。

(2)在沥青砼各层的铺筑工作开始前至少14天,在监理工程师批准的地点并在严格监督下,按照技术规范规定备齐投入该项目工程的全部机械设备及每种沥青混合料铺筑一段长200m的单幅试验路段。采用同于主体工程准备采用的材料、沥青混凝土配合比、拌和、摊铺、压实设备。

(3)修筑沥青混凝土面层试验路段须明确以下几个问题:

①根据沥青路面各种施工机械相匹配原则,确定合理的施工机械,机械数量及科学的组合方法。

②通过试验确定拌和机的上料速度、拌和数量、拌和时间和拌和温度等操作工艺。

③通过试验须确定摊铺机的摊铺温度、摊铺速度、摊铺宽度、自动找平方式等操作工艺;

④通过试验须确定压路机的压实顺序、碾压温度、碾压速度及碾压遍数等压实工艺;

⑤沥青混凝土的松铺系数,接缝方法等;

⑥验证沥青混凝土配合比设计结果,并提出生产用的矿料配比和沥青用量;

⑦确定施工生产产量及作业段的长度,制订生产进度计划;

⑧全面检查材料及施工质量;

⑨确定科学地、高效地施工组织及施工管理体系。

(4)沥青混合料摊铺、压实12小时后,应按《公路工程沥青及沥青混合料试验规程》的标准方法进行压实度、厚度检验。试验路面完成后,写出试验路段总结报告,呈报监理工程师审核批准后,其试验参数可作为正式施工的依据。

(5)试验路按《公路工程质量检验评定标准》检查,如合格,并经监理工程师认可,可作为主体工程。

5.3施工准备

(1)对基层表面进行清扫,使集料裸露,然后进行下封层施工。下封层用沥青采用乳化沥青。

(2)每一工作层施工前要做好放线、测量等各项工作,然后挂好钢丝,以保证摊铺机沿钢丝基准线进行调整,保证施工的质量标准。

(3)施工前先对各种材料进行调查试验,面层用碎石必须经过反击式破碎机加工使规格满足路面施工的要求,经选择确定的材料在施工中保持稳定,不得随意变更。

(4)施工前对各种施工机具做全面的检查,经调试后使其处于良好的性能状态,要有足够的机械,使施工能力配套,重要机械配置必要的备用设备。

5.4沥青混合料的运输

沥青混合料应采用较大吨位的自卸汽车运输,车辆的数量根据运输距离而制定,摊铺机应连续摊铺,确保平整度。车辆应清扫干净。车厢侧板和底板可涂一薄层柴油与水(1:3)的混合液,确保不以余液 积聚车厢底部,否则会影响混合料的质量,卸车后的余料应随时在施 工现场处理,不能乱倒,否则会给施工带来困难、路面不清洁及经济 损失。

拌合机卸料时,每卸一斗混合料适当挪动料车位置,以减少粗细料的离析,运料时间在半小时以上时,应采取覆盖措施,以便保温、防污染。凭运料单检查运到摊铺点的沥青混合料,其温度应不低于120—150℃,质量应符合设计要求,已结块或遭雨淋的混合料及离析严重的不得使用。

5.5沥青混合料的摊铺要求

1、沥青混合料的摊铺过程主要控制在以下几个环节来保证路面平整度、密实度及各项技术指标。根据路面宽度采用两台摊铺一前一后联合进行摊铺。

2、摊铺沥青混合料时的施工气温不低于10℃ 。如采用单幅全铺时,不能间断混合料的供应,摊铺机应满足施工需要的各种自动调 节装置及机械功能。

3、混合料的松铺系数由试铺、试压确定,施工中应按规定要求 的路拱、平整度、厚度进行摊铺,并应有专人随时检查,使用的混合 总量与摊铺面的平均厚度,按下式计算:T=100M/(D×L×W)

T:压实平均厚度(cm) M:摊铺总量(T) D:成型后的密度(T/m³) L: 摊铺长度(m) W:宽度(m)。

4、摊铺速度应根据施工机具的能量配套情况及摊铺厚度,宽度 确定,摊铺过程中不能随意变换速度或中途停顿,必须按已确定的摊铺 速度缓慢、均匀,不能乱打方向,要均匀连续不断摊铺混合料,确保平整 度及厚度,并保证摊铺层上不发生离析现象,摊铺速度按下式计算:V=100Q×C/ (60D×W×T)其中:V:摊铺机摊铺速度 m/min Q:拌合机 产量 t/h C:效率系数根据材料供应,运输能力及配套情况确定,宜为 0.6—0.8;D.W.T 同前。

5、用机械摊铺的混合料,不应用人工反复修整,否则会影响平整 度和表面美观,如须人工局部找补,应在现场负责人的指导下进行,且 人工不宜站在混合料面层上操作,如有严重缺陷时,应予铲除并立即停 止摊铺,及时调整摊铺机,或改进摊铺工艺。

5.6沥青混合料的摊铺过程

(1)铺筑前,确认下层的质量,如未按规定洒布透层油,则不得进行面层施工。

(2)混合料采用机械一次摊铺成型,采用半幅摊铺法施工。

(3)摊铺机在开始受料前在料斗内涂少许防止粘料用的柴油。

(4)ABG523型摊铺机有自动式的调节摊铺厚度及找平的装置,具有足够容量的受料斗及可加热的振动熨平板和振动夯等初步压实装置。

(5)ABG523型摊铺机配备熨平板自控装置,传感器可通过基准线自动发出信号来操纵熨平板。经摊铺机初步压实的摊铺层符合平整度、横坡的规范要求。

(6)施工温度低于10℃又确需摊铺时,按照施工技术规范,采取必要的措施。经监理工程师同意后继续摊铺。

(7)松铺系数根据实际的混合料类型、施工机械和工艺等由试铺试压法确定。

(8)摊铺混合料保持缓慢、均匀、连续不间断,摊铺过程中不允许随意变换速度或停顿,摊铺机的行驶速度应和拌合站的出料速度相匹配,行驶速度控制在2m~2.5m/min之间为宜。摊铺时不用人工反复修整。当横断面不符合要求、构造物接头部位缺料、表面明显不平整时,用人工做局部找补或更换混合料。

(9)施工现场配有试验员、质检员,对摊铺后的混凝土进行检查,对不符合要求的混合料要予以清除并通过对讲机及时通知料场进行调整,避免不合格料的产生,保证路面铺筑的质量要求。

(10)在现场主管人员的指导下进行人工找补或更换混合料,路面狭窄部分、平曲线过小部分或加宽部分以及小规模工程等机械达不到或无法工作的地方,经监理工程师同意采用人工摊铺。

5.7压实及成型

沥青混合料的压实采用胶轮压路机和双钢轮振动压路机联合碾压。同时备有小型振动压(夯)实机具,以用于压路机不便压实的地方。压实按初压→复压→终压三个阶段进行。压路机以慢而均匀的速度碾压,初压做到下列要求:

初压:碾压前应测油温,控制在130℃~140℃之间,用双钢轮静压一遍,由两边向中心碾压。速度控制在25~33m/min(1.5~2km/h),不能使混和料产生推移、发裂现象,初压完成后检查平整度和路拱,必要时进行修整,以达到要求。

(2)碾压时将驱动轮面向摊铺机,碾压路线及方向不允许突然发生改变,否则会使混合料产生推移,压路机起动、停止时减速缓慢进行。

(3)复压:采用振动压路机从边至中心顺序碾压三遍,每遍均要检验密度,以达到密度合格的遍数为止,复压不低于90℃。

(4)终压:终压采用胶轮压路机消除轮迹,终压温度不得低于70℃,最好在80℃左右。终压温度要控制好,便于提高路面平整度和压实度。

(5)压路机碾压过程中有沥青混合料粘轮现象时,可向碾压轮洒少量水或加洗衣粉的水;压路机不允许在未碾压成型的路段上转向、调头或停车等候。在当天碾压尚未冷却的面层上,不允许停放任何机械或车辆,也不允许散落矿料、油料等杂物。

5.8接缝处理

纵向施工缝:对于釆用两台摊铺机成梯队联合摊铺方式的纵向接缝,应在前部已摊铺混合料部分留下10~20cm宽暂不碾压作为后高程基准面,并有5~10cm左右的摊铺层重叠,以热接缝形式在最后作跨接缝碾压以消除缝迹。上中层纵缝应错开15cm以上。

横向施工缝:全部采用平接缝。用三米直尺沿纵向位置,在摊铺段端部的直尺呈悬臂状,以摊铺层与直尺脱离接触处定出接缝位置,用锯缝机割齐后铲除;继续摊铺时,应将接缝锯切时留下的灰浆擦洗干净,涂上少量粘层沥青,摊铺机熨平板从接缝后起步摊铺;碾压时用钢筒式压路机进行横向压实,从先铺路面上跨缝逐渐移向新铺面层。

6、交通标志施工

6.1施工前的准备

请设计单位进行技术交底,施工材料报验。

6.2工艺流程

施工放样→基坑开挖→标志立柱及标牌制作→基础砼浇注→标志安装。

6.3施工工艺框图

6.4施工方法

我公司选用优质钢、铝材、铝板、钢材、反光材料等。严格按要求裁板、裁管、钻眼、打铆钉、连接铝滑槽及立柱各个部件焊接并按要求购买螺母、螺线、垫片等。立柱部分送去热浸镀锌。标志牌面制作过程是:铝板进行表面找平处理,铝板擦洗干净,电脑刻字机刻字,底膜裁剪时注意颜色的区别,用贴膜机或人工粘贴,版面按照图纸划线,做好粘贴图形的准备。图形粘贴时和图纸相差不得超过0.2%,最后进行检验、校对(中文、英文图形、边框等),贴上合格证包装入库或运输至安装现场。

2、交通标志版面粘贴注意事项

①玻璃板、铝板清洁去污一定要认真负责,至少要擦洗三次,保证铝板表面无油渍和氧化物。

②需要机房刻字应事先将反光膜级别、颜色及字体、图形等告诉清楚。

③底膜剪裁前一定要计算好尺寸,为了避免一块标志牌出现颜色不同的现象,同版面采用同一卷反光膜。

④底膜粘贴不准许出现气泡、打折、断裂现象。

⑤检验分自我检验和互相检验,标志在制作过程中要进行多次检验,最后要经进车间主任的检验方可使用。

3、标志砼基础施工

(1)基础定位放样

交通标志的设置位置应该以施工图设计为准,通过全站仪、水准仪等测量仪器对立柱的基础坑进行精确的定桩,定位。但不允许道路沿线的上跨桥,照明设施及其他路上构造物对标志板面造成遮挡,影响标志的认读。如果有这种情况发生,应报监理工程师和设计人员,进行变更。

(2)基坑开挖

基坑位置、基坑几何尺寸、深度应满足施工图设计要求,基底应整平夯实,同时要控制好标高,如有超挖,用砼回填。

(3)基础混凝土浇筑

①使用配合比经监理批准的混合料;

②严格按照施工图设计进行基础配筋、连接;

③预埋螺栓时对立模位置进行水平、垂直校核;

④基础法兰盘应与基础对中、水平,并与基础顶面平齐,预埋地脚螺栓应与基础法兰盘垂直,外露长度控制在10—12cm,并妥善保护;

⑤基础混凝土浇筑时每班次抽取试件一组,标准养生后测试,其砼强度在满足设计要求情况下才进行浇筑,待表面收浆后尽快对混凝土进行洒水养生;

⑥基础外露部分要平整,顶面水平,不得有蜂窝麻面;

⑦混凝土浇筑过程中,并辅以插入式振捣,基础周围夯实。

4、标志安装

按照标志平面布设图,将各种尺寸的交通标志运到施工现场。之后进行标志版面的安装,注意安装之前必须进行核对,用吊车、高空作业车将标志立柱、标志版面一起,固定牢固,上下、左右不得有偏差。并且做到以下几点:

(1)标志板的运输和搬运方式应按制造厂商的要求进行。两块标志邻接面之间应用适合的衬垫料分隔,以免在运输、搬运过程中磨损标志板面;

(2)单柱标志的标志板内缘到土路肩边缘的距离不得小于25cm,悬臂式标志板下缘至路面净空高度不得小于5.5m;

(3)标志板安装时要有合适的支撑和系杆,避免损坏标志面板;

(4)标志板安装紧固方法必须符合施工图设计;

(5)标志板安装完毕,须对标志板进行清扫,且不得损伤板面及造成其它缺陷;

(6)标志安装完毕后,检查其外观,视认性,颜色,镜面眩光是否符合施工图设计。经业主和监理验收合格后,才进行下一道工序。

安装完成检查效果后,车辆、人员等撤离现场。安装标准符合下列要求:

(1)立柱垂直度(mm/m)在±3范围内;

(2)悬臂式标志板下缘至路面净空高度在设计高度+100mm范围内;

(3)单柱标志的标志板内缘到土路肩边缘的距离不得小于25cm。

5.10.2.5交通标志施工要点

(1)交通标志的形状、图案要按照设计图要求,确保指路标志的视认性,所有文字采用专用字体。按照国家标准《道路交通标志和标线》(GB5768-2009);

(2)标志牌有运输过程中,要小心谨慎,避免对标志版面反光膜的损坏;

(3)标志基制时,应用注意预埋方向角度,以免安装标志时造成错位情况发生;

(4)安装标志时,注意标志杆的垂直度,标志牌的净空高度不少于5.5米;对于施工完毕的标志,主要应进行标志板安装平整度检验、立柱垂直度检验、标志板下缘至路面净空高度检验、标志板内侧距土路肩边线距离检验、基础尺寸检验等。特别要注意悬臂式和门架式标志的标志板下缘至路面净空高度(允许偏差为+100mm)、柱式标志的标志板内侧距土路肩边线距离不得小于25cm,从而满足公路净空及建筑限界的要求。

(5)对于交通标志各构件的检测项目主要包括标志板外形尺寸、标志字符尺寸、标志面反光膜等级及逆反射系数、标志面反光膜缺陷、气泡检查、反光膜拼接、支撑结构及连接件的质量、金属构件的防腐、标志板与铝槽的连接等,另外,还应根据GB/T18833《公路交通标志反光膜》中的要求对标志面所用的反光膜的性能进行检测。

7、交通标线施工

热熔标线施工

1、施划现场要求

人行道路面表面应清洁干燥,无松散颗粒、灰尘、沥青、油污或其他有害物质。标线宽度、虚线长及间隔、点线长及间隔、双标线的间隔,应按《道路交通标志和标线》(GB5768-2009)及施工图纸的规定办理。

2、材料试验

为了确保标线涂料和路面材料完全相适应,底油的类型和用量应经业主批准。业主可提前指示我单位工作人员按《路面标线涂料》(JT/T280-2004)规定的试验方法,并参见上表体现的质量要求进行试验,已确定材料是否合格。并在业主指定的地段进行实地试验以便吸取经验。玻璃珠的撒布也应经试验并获业主批准方可实施。

标线施工前,本公司将拟用的材料样品、施工方法报监理工程师,并喷涂一段实验标线以此检验涂(漆)料配方是否满足图纸要求,施工机具和工艺是否合格。

(3)测量放样

为确保工程顺利进行,保障完成施工任务,在确保工程质量和安全施工的前提下,详细的施工顺序如下:

① 根据图纸要求,放样、打点,并复查,在正确的前提下,拉线或弹线;按设计图纸标明的位置和图形,用测量用具和白粉在路面上作出标记。

② 标线位置以道路中心线为基准进行检查,对于人字线,要先按设计图在路面放大样图,经检查符合设计要求后,方可开始施工,新路面按图施工。旧路面覆线施工时应先清除原旧标线后,再施划涂料。

③ 根据道路的构造及交通情况不同,一般先测出道路中心点,然后按10~20m间隔确定的中心线,在曲线路段,沿线率半径每5~15cm设定中心点。

④ 在道路的纵断方向以50m长度作为校正单位,当确认设定的中心点连接线与曲线半径相符时,则连接各中心点划出道路中心线样板。这样按顺序向前校核,在向前不断延伸中心线的同时,也需不断的与已设定的中心线位置进行校核。

⑤ 根据道路中心线位置,标出划线一半的宽度(例如当标线宽为15cm,中心线一半的宽度为7.5cm)并画出标线宽度的轮廓线,以便进行喷涂作业。当曲率半径小的曲线路段,必须确认道路线形设计与施工情况,求得与道路线形的协调一致。

(4)涂底漆(下涂料)

施划底漆时等底漆干后,不粘轮胎、不粘灰尘时,清扫底漆上的浮土后再敷涂料。

① 正常掌握底漆的刷涂用量,过多或不足都会降低路面与涂膜之间的粘接力,根据路面状况和底漆的特性,可控制在每m2刷涂65~230g为好,用刷子均匀地刷涂在路面上。

② 底漆刷涂宽度应比标线放样宽度稍宽一些,底漆刷涂后要保养。当底漆不粘车胎、也不粘灰尘、砂土时表示底漆已干燥,可以标线涂布作业。

③ 保养时间应根据大气温度,路面温度、湿度、底漆组成,刷涂量及路面吸水性等不同而异。涂底漆时要仔细,防止遗漏,特别是路面凹凸明显的地方,可在凹陷的地方适当涂厚一点。

(5)材料的熔融

将熔解釜载于车上,应用设备将材料加热搅拌直到熔融,使之成为符合要求的涂料。涂料的熔解情况对于操作粘接、修整都有影响,应给以足够重视。特别注意以下几点:

① 应严格控制温度,避免长时间高温加热,防止涂料变色热劣化。

② 根据涂料量和粘度的要求调节火候和搅拌转速.涂敷量少时,使用小火.熔融涂料移运距离不宜太长。

③ 第一锅熔解时(如最早的一锅)要特别小心温度控制,并注意下列事项:

a、要充分搅拌、混合,使涂料均匀。供给规定粘度的涂料,补充新材料时,要注意新加入材料的深融情况。

b、要注意加热次数,每锅材料尽可能加热一次。一天作业将结束前应与负责人商量还需熔融材料的数量,尽量不使剩余涂料过多留置到隔日。

c、涂料中含有大量空气,会突然沸腾引发事故应注意。熔解釜周围不要堆放易燃物品。

热熔标线施工

(6)涂敷(撒玻璃珠)

① 涂敷作业是标线施工的最关键一步,应按操作程序严格把关。为防止画线的贮料罐和流出口等处粘度变稠,在划线面(车)上应备有加温和保温装置,按涂敷量和周围气候因素妥善地控制温度。

② 将熔融型涂料加温到180~200℃(根据熔融型材料采用的树指类型和配方先把合适温度),涂料即成熔融的流动状况,用工面涂敷于路面的同时撒布玻璃珠,在常温下固化。

③ 净粉末状的涂料在热熔釜内熔化,达到规定温度后将熔化好的涂料装入划线机的保温(加温)桶中,涂敷划线施工操作程序如下:

a、涂敷前应进行施工机械的检查,保证设备处于完好状态。预先用油毛毡或白铁皮进行实地试画,检查色泽、厚度、宽度、玻璃珠撒布量等,必要时要进行参数调整。

b、标线涂敷应在底漆溶剂干燥后进行,在底漆尚未干燥前就划标线,溶剂会穿透未硬化的涂膜,造成气泡。

c、在标线涂敷的同时,要撒布玻璃珠,要使玻璃珠的直径有一半埋入涂膜中,其反光效果最佳。但要做到这一点很不容易。涂料温度高,玻璃珠撒布快,玻璃珠会深入涂层中,涂料温度低,玻璃撒布慢,涂层已接近固化,玻璃珠不能在涂层上很好固关上,容易脱落,反光效果很差。

d、在施工时要严格注意涂料温度,撒布速度,风力风向,设备装备情况对玻璃珠撒布的影响,应避免玻璃珠成堆,撒布玻璃珠应在涂料喷涂后立即进行,以0.3kg/c㎡的用量加压撒布在后有标线上,镀膜玻璃珠可以适当减少用量。。撒布要均匀、全面,通常最适当的撒布量是宽15cm棣线,每画100cm时,撒布20-30g。玻璃珠撒布过多,使白天的色调变坏,并产生高低不平,也易使灰尘沾粘面而降低识别性。

(7)标线固化

涂膜的干燥从粘接性和修整来看,最好自然冷却,如采取速冷时,应在涂敷后略等片刻,用水浇洒。但对尚未硬化的涂膜洒水,可能会使标线内部变形而赞成与路面剥离,以及在涂料面上产生麻点而使修整发生困难,应尽量不采取速冷固化法。冬季低温时,施工中要采取路央预热措施,防止涂料接触路面后粘度迅速变稠。以致影响涂料与路面的粘接牢度。

(8)标线修整与检验

画涂标线结束后,应根据实际完成情况,计测工作量,对不符合标线进行修整,去除溢出和垂落的涂料,检查厚度、尺寸、玻璃珠的撒布情况及绅线的形状等。要修剔不合规格的标线,确保标线的宽窄和厚度要匀称,线型光滑流畅,线与线连接处不出现锐角或突出现象。路面标线以外的路面不得被标线材料污染,当某处污染面积超过0.001m2时,应进行清除;热涂后的标线,边缘应无明显毛边,毛边长度每公里超过1%时,应进行清除和修补。最后保证标线应顺直或圆顺,不符合要求的,应清除和修补。

上述工作完成后应收集四处散落的玻璃珠,扫除施工残留物,整理机械设备及工具等。

(9)热熔型道路标线施工注意事项

① 在放样和涂布底漆同时,将热熔型路标涂料装入热熔釜中,均匀加热、搅拌至180-200℃,然后放入工程车的小釜中。涂料在容器内加热时,温度应控制在涂料生产商使用说明规定值内,不得超过最高限度,烃树脂类材料,保持在熔融状态的时间不应大于6h,树胶树脂类材料,保持在熔融状态的时间不大于4h。

② 喷涂施工应在白天进行,雨天、尘埃大、风大,温度低于10℃时应暂时停止施工。

③ 熔融的涂料经划线车的小釜放入料斗,根据放样线,均匀地将涂料刮涂在底层胶漆干燥的路面上。底漆涂抹时,使用刷子、滚筒式喷洒机等,将底漆调至浓淡均匀后涂洒。底漆涂酒宽度应比标线放样宽度稍宽一些,当底漆不粘车胎,也不粘附灰尘、沙土时,才可进行标线涂布作业。在刮涂后,使用玻璃微珠撒布器,立即将20%-30%玻璃微珠均匀地撒布在刚刮涂出的路标涂料上。

④ 对于标线部分突起的标线应按图纸设计的间距进行设置,突起路标设置时路面面层应干燥清洁、无杂屑,将突起路标压在路面的正确位置,轻微转动,直到四周出现挤浆并及时清除其溢出部分,在凝固前不得拢动。突起路标设置高度,顶部不得高出路面25mm。

⑤ 对划好的线进行自检,质检员用卷尺进行检验,每天作好施工报表,记录天气情况施工进度,材料用量,自检报告。

⑥ 施工结束后,由专人负责统一撤除用以保护热熔标线标线的安全标志、信号和路标。

第六章  重难点及关键工程施工方案

一、精细抗滑通病类别及防范处置措施

(二)标志、标线、路缘石等造成污染

在抗滑保护层施工前对交通标线等设施贴透明胶带保护,同时在施工中用拖板配合,待施工完成后拆除。

(三)施工车辆走线要顺直

抗滑保护层施工前,聘用技术合格的驾驶员,能够驾驶车辆走线顺直,使外观线条整齐美观。

(四)在施工过程中,外观质量严格控制,对抗滑保护层改性乳化沥青喷洒不到的地方及时人工补洒。

二、沥青砼通病类别及防范处置措施

(一)外观不一致,中间细,两边粗

1、原因

(1)这种现象一般在直接用微表处罩面的路段比较明显,这是因为存在车辙的部位厚度大,因粗骨料下沉而表观偏细,没有车辙的部位厚度小,因粗骨料裸露在表面而表观偏粗。

(2)机械本身的因素,摊铺箱螺旋分料器向两边分料时,粗骨料容易分到两边,中间细料偏多,这在使用偏粗级配料的情况下更明显。

2、防治

分料器的转速不宜太慢,一般为60-80转/min。

(二)一边表观粗,一边表观细

1、原因

(1)出现这种情况一般说明两边厚度不均匀,细的一边可能太厚,也可能粗的一边太薄,造成粗骨料滑动形成不正常的粗糙面。

2、防治

(1)解决的办法就是时刻根据原路面的变化调整两边以及中间摊铺厚度。

(三)每车摊铺的表观不一致

1、原因

(1)矿料级配变化。

(2)混合料稠度变化。

(3)两台封层车标定不一致。

2、防治

(1)解决的办法要求矿料级配尽可能的均匀。

(2)要根据气温,路面情况适时调整水量。

(3)使用两台以上封层车时,封车的标定要一致。

   (六)接缝不美观

1、横缝不美观

(1)原因

每一车料摊铺开始时,由于混合料的稠度还没有调整到最佳状态,以及结束时分料达不到齐边,表观效果往往不理想。

(2)防治

(2.1)将摊铺起步和终止时不合适的混合料铲除,施工时应按前面所述方法进行接缝处理。

(2.2)可以在接缝处手工撒0.6mm以下的废料。

2、纵缝不平

(1)原因

施工过程中尤其是刚开始时混合料的稠度过稀出现“跑浆”现象,从而造成纵向边界参差不齐,另一种情况是摊铺车司机技术不过关,导致摊铺箱左右移动而形成纵向边界不顺直。

(2)防治

微表处施工过程中严格控制用水量,防止“跑浆”;另外技术过硬、责任心强的司机是非常重要的,纵向接缝一般要求对接。

(七)表面划痕

1、原因

混合料中有超粒径颗料;细集料结块;橡胶刮板清理不干净造成划痕;摊铺厚度过小形成划痕。

2、防治

对超粒径颗料及细集料结块在施工前要进行筛除;每车施工完后要及进清理刮皮;摊铺厚度要与矿料最大粒径相匹配,不宜过小。

三、接缝施工

(一)、纵接缝

1、当两幅进行接缝时,应采用对接的方法,操作手要使摊铺槽的槽角全部压在另一幅的边上,使摊铺的混合料与第一幅没有任何重叠且没有空隙,并控制好混合料的稠度,使接缝边缘保持立面,利于接缝的良好对接。

2、当操作中出现重叠现象时,则应对直接重叠部分进行清除、刮平,刮掉多余混合料,使两幅处于同一水平,保证接缝及线形顺直。

3、对接缝时产生的稀浆,在其破乳的同时,迅速用扫帚进行清扫,防止破乳后有沿着接缝走向的连续油膜带产生。

(二)、横接缝

1、在两车进行横向接缝时,也要采用对接的方法,保证对接处同一高度,防止跳车现象,同时要控制好起车时混合料的稠度,避免接缝处出现光亮油膜或花白料现象。

2、在混合料破乳之前,对接缝不良部位要进行人工处理。

第七章  施工进度保障

一、工期保证措施及预案

(一)原材料保障

开工前,组织专业人员编制材料使用计划,专人负责落实采购验收工作,根据总体施工计划做到按时按质供应,杜绝由于材料供应而影响施工进度现象发生。

(二)设备保障

我部已与公司联系,落实、优先安排本工程需要的施工机械,并按照计划进场,保证设备相对独立的用于本工程。如向其他工程调运,提前7天向业主申请,征得同意后,方可调运。同时,项目部严格按照规定频率、规定材料对机械、设备进行定期保养,确保设备运转良好。

(三)劳动力保障

安排技术能力高、有施工经验的工人、管理人员投入施工,在专业工种和劳动力数量等方面,满足现场施工需要。按施工进度计划和现场实际进度,控制劳动力进退场工作。现场工人安排作业要连续,工序搭接合理,避免出现窝工现象。同时针对六月份可能出现的农忙现象,适当提高农忙期间工资待遇,避免出现工人大面积午收影响施工进度。

(四)资金保障

项目部已与公司达成一致意见,确保本项目资金使用。加强内业资料管理,严格按时间节点报送工程计量。

(五)安全保障

严格按照《GB5768.4-2017道路交通标志和标线第4部分:作业区》进行现场标志标牌布控,同时加大隐患排查,做好各项应急措施,发现问题及时进行整改,避免出现因安全责任事故导致的停工整改情况发生。

(六)质量保障

严格按照养管中心《养护工程质量管理办法》及合同文件要求,进行现场施工质量管理加强自检,合格后再进行报验,避免因质量原因出现返工现象耽误进度。

第八章  质量管理体系及保证措施

一、工程质量目标

工程一次验收合格率达到100%,确保竣工验收质量合格。

二、保证体系

(一)建立质量管理机构

1、本项目对工程质量实行“公司质检部监督、项目经理管理、技术负责人控制”的监督管理体系,并接受养护中心的质量管理。

2、建立健全项目部工程质量管理机构,形成全员、全过程、全方位的三全质量保证措施体系。采用信息化质量控制手段,使质量控制标准化、质量评价数据化。

3、项目部成立以项目经理为组长,技术负责人为副组长,项目部管理人员参加的项目质量管理小组,负责整个项目的质量监督管理工作。

项目质量管理领导小组

4、质量控制和实施,采取将要素层层分解,使每一个要素都明确落实到相关职能部门和相关责任人。项目经理是工程质量的第一责任人,对承建工程的质量负主要领导责任;技术负责人对工程质量负技术责任;相关管理负责人对工程质量负相应的管理责任;各施工班组对工程质量负直接责任。

质量保证体系框图

(二)主要管理人员的质量职责

1、质量管理领导小组的主要质量职责

2、认真贯彻国家、交通部、建设部有关工程质量的法律、法规、条例以及规范、规定、标准等;

3、建立健全工程质量保证体系,健全机构,配齐人员,制定规划,建立质量管理的规章制度,完善管理机制和质量责任制;

4、不定期组织召开质量管理领导小组会议,研究解决存在的问题,确保工程质量保证体系及工程质量处于良性运转和可控状态;

5、定期或不定期地组织工程质量检查,促进工程质量水平的不断提高。形成和建立工程质量监督机制,严格奖惩制度,调动各项目创优质工程的积极性。

(三)项目经理的主要质量职责

1、项目经理是工程质量第一责任人,对质量工作负全面责任。

2、负责贯彻执行国家有关质量工作方针政策,工程建设法律、法规、技术标准、规范、设计文件和工程合同。

3、组织建立质量管理体系,对工程质量形成的全过程及其所有质量活动进行分析,有针对性地制定对策和改进措施,监管质量体系的有效运行。合理进行资源配备(人员、设备、资金等),使其有效运行,并在运行中不断改进。

4、负责全面质量管理,处理好成本、进度与质量的关系,确保工程质量。

(四)技术负责人质量职责

1、在项目经理的领导下,执行项目管理制度,落实项目质量目标, 实施项目质量管理规划,执行项目自控体系。

2、项目实施全面质量管理。对进场的生产要素进行优化配置和动态管理。

3、 接受质量监督机构、上级部门和企业本部对质量工作的检查、指导与监督。

4、进行现场文明施工管理, 及时纠正不合理事项。

(五)技术人员质量职责

1、负责所担负工程施工的日常技术管理工作。努力学习先进技术和现代化管理知识,刻苦钻研技术业务,结合施工操作工艺,不断提高专业技能和管理水平。

2、参加项目经理部组织的施工准备工作和技术交底,了解工程的设计意图,熟悉施工工艺,掌握技术要点,按既定的施工技术方案、工艺实施细则及安全技术措施等组织施工。

3、加强施工过程中的技术控制、指导,督促操作班组进行自检、互检、交接检查。认真填写各项施工原始记录和工程验收单,参加中间检查验收和隐蔽工程验收,记好施工日志。注意施工原始记录和各种签认证明的收集、分类整理,并及时上交到工程部。

4、解决和处理施工操作中出现的一般简单的技术问题。

5、积极参与“四新”项目的推广应用及合理化建议等活动。

(六)工程队队长质量职责

1、认真执行项目质量管理制度 , 接受项目部领导和技术人员的质量指令 ,对工序作业过程质量负直接责任。

2、熟悉工艺流程, 掌握工序质量关键控制点和工艺标准, 按施工组织设计、技术交底结果组织施工。对施工组织设计、技术交底资料有疑问时, 及时向技术人员反映。

3、坚持施工程序, 开展班组自检, 参加互检和交接检查, 上道工序不合格不承接, 本道工序不合格不出手。

4、接受技术、质检人员的检查指导, 为检查人员提供相应的数据, 对技术和质检人员提出的工程质量问题, 按要求整改。

5、如实向上级报告施工中出现的质量问题和质量事故, 提供真实情况和数据, 配合事故调查处理。

6、 落实原材料、成品保护措施。

三、质量保证措施

1、广泛深入地进行创优宣传教育和鼓动工作,提高全员创优意识,要求全体职工把创优工程视为企业生存的大事,确保创优工作具有广泛的群众基础。使创优工作成为每一位职工的自觉行动,并贯穿于施工的每一道工序中认真执行。

2、根据我公司对工程质量的承诺,将质量目标层层分解到各分项工程中并据此制定质量内控标准,同时对本工程所需的各工种人员进行上岗培训考核,培训学习相关工艺操作规程、质量标准,经考核合格后方准上岗工作,确保质量目标落到实处。

3、加强测量、试验工作。我公司将在本合同配备检测仪器和专人技术人员,为施工提供可行的工艺参数;同时严格按照测量管理办法,为工程质量创优奠定坚实的基础。

4、加强技术管理

(1)实行各级技术人员岗位责任制。

(2)推广应用新技术、新设备、新材料、新工艺,对重点关键性工艺组织开展小组活动,进行专项技术攻关,以先进的技术确保高质量的产品。

(3)做好方案优化,报业主单位审定后实施。

5、加强全过程的质量监控,严把施工环节质量关

(1)确保所有进场材料的性能及有关技术指标符合标准,从源头把好质量关。

(2)做好施工机械的检查工作,使用的机械设备性能满足施工要求并达到规定的技术标准。

(3)选择最佳工艺参数,施工项目的工艺参数据通过试验确定。

(4)各工序严格按最佳工艺参数施工,对难度较大、技术性较强的工艺,施工前应组织示范和过程评审。

(5)严格执行质量评定和验收制度,同时对施工原始资料分类归档管理,确保资料齐全、准确、记录清晰、签证及时完备,并与工程进展同步完成。

6、坚持对各项工程进行书面的任务交底和操作要求交底,要求质检人员严格按照技术交底检查验收,确保工程质量达到技术交底要求。

7、做到按规范、按程序、按标准、按时间、按工艺进行操作。促进工程质量和实物工程质量的不断提高。

8、严格质量和工程质量一票否决权制度,项目经理部定时进行全面的质量检查评比,并严格奖罚,同时对发现的质量问题按“四不放过”的原则,查明原因,分清责任,制定纠正和预防措施,并跟踪验证。

9、实施全员创优风险抵押金制度,对全体职工按工资总额的一定比例扣留创优风险抵押金,并在此基础上增加质量管理人员和施工负责人的比例,工程质量达到创优指标者,除返还全部抵押金外,还按“质量奖罚制度”的有关规定进行奖励,未达到指标的不再返还。

10、主动接受、配合业主对工程质量的监督和检查。

四、特殊季节施工质量保障措施

(一)季节的施工

抗滑保护层技术施工时,路表温度应在15℃以上,以取得较好的使用效果。本工程施工工期暂定拟为4月中至7月中。在施工期内,该地区一般气温在30℃以上,天气情况稳定可以安排施工。

1、雨季的施工安排

施工前必须及时掌握天气情况,天气转晴后,现场进行实地勘察,确定路面干燥后,根据工程的特征与实际情况,我部将马上进入紧急施工状态,动员一切施工力量,投入大量机械、仪器设备,人员也在最短的时间内全部到位,集中力量,大干快干赶进度,确保在雨天来临前完成大部分的雾封层施工的完成,以弥补在雨季损失的时间,确保工期能按期完成。另一方面在雨季中根据天气变化,不影响施工质量的前提下,穿插施工,加快施工进度。

2、雨天、大风、恶劣天气

雨天、大风等恶劣天气严禁上路施工作业。

第九章  安全管理体系与保证措施

一、安全生产目标预防

(一)方针

1、“安全第一,预防为主,综合治理”

2、安全责任事故率0%;

3、安全岗位持证率达100%;

4、新员工入场三级安全教育考核合格率100%;员工年度安全培训参与率100%;

5、各类事故“四不放过”处理100%;

6、不得因施工对周边环境、建筑、设施等造成破坏。

二、安全保证措施

(一)安全领导小组

1、项目部成立以项目经理为第一责任人的安全领导小组,坚持“安全生产、人人有责”、“管生产必须管安全”的原则。

2、安全领导小组机构构成人员

安全领导小组组织机构框图

(二)、项目部安全职责

1、项目经理安全职责

(1)贯彻执行国家和上级各项安全法规、规定及指令;

(2)负责实施"三级"安全教育,开展经常性安全活动;

(3)执行安全操作规程和岗位安全标准;

(4)开展创建"安全工程"活动,在施工全过程中,认真组织落实各项创建措施;

(5)结合施工生产实际制订安全技术措施,并负责交底与落实;

(6)负责安全防护设施的设置、检查与验收,并保持齐全、完好;

(7)负责作业层的安全生产、文明施工直接管理与监督,定期和不定期开展安全检查,及时消除隐患;

(8)负责履行施工企业安全文明生产和环境保护的职责,满足安全文明生产和环保的基本要求;

(9)组织员工开展创安全岗位活动,开展岗位安全性评价,确保安全生产工作落实到基层、落实到岗位;

(10)制定安全生产考核细则,定期考核安全工作,落实安全与分配挂钩的分配制度;

(11)负责事故统计,报告,协助事故调查处理;

(12)有关安全管理规定中所明确的其他职责。

2、项目总工安全职责

(1)贯彻执行国家关于安全生产和劳动保护法规以及企业安全生产规章制度。

(2)根据管生产必须管安全的原则,做好安全生产管理和监督工作。

(3)负责生产方面安全保证措施的制定以及安全技术措施与计划的实施和控制。

(4)对安全生产管理和组织实行动态管理。

(5)监督、检查安全生产全过程,及时消除生产安全事故隐患。

(6)组织制定并实施生产安全事故应急救援预案。

(7)参与安全事故的调查、分析和处理工作。

(8)及时对安全生产要素全过程进行检查,提出整改意见并实施监督。

3、安全部安全职责

(1)贯彻国家安全生产、劳动保护的方针、政策、法令、法规、行业的各项规程规定和项目部有关安全规定、制度,并督促、检查执行情况。

(2)负责项目部安全生产保证计划、施工组织设计(方案)及安全生产技术措施的审查,并督促、检查其执行情况。参与制订项目部的安全管理目标,协助施工队策划、开展施工现场的各项安全生产、文明施工等活动。

(3)深入生产现场指导安全技术人员的工作,了解安全保证计划的执行情况及安全工作情况,研究施工生产中的不安全因素,提出安全改进意见,做好安全生产和文明施工的宣传教育工作。

(4)对安全生产的指导和检查,深入开展危险源辨识和隐患查处工作,不断增强基层危险源辨识和控制风险的能力。查出的隐患,要督促有关部门及时采取措施消除。遇有紧急情况,有权指令停止作业,并立即报领导处理。

(5)督促有关部门做好新职工的安全技术培训、考核工作。

(6)认真组织好安全保证体系的运行工作。

(7)参与工伤事故的调查和处理,对事故责任者提出处理建议,并会同有关部门提出防止类似事故发生的措施。负责事故的统计、分析、报告及建档列卷工作。

(8)对劳动防护用品(用具)的采购质量、发放和正确使用进行监督、检查。

(9)监督食堂饮食卫生、宿舍的防寒保暖、防暑降温工作及暑期清凉饮品的供应和卫生状况。

(10)督促搞好施工现场和项目部卫生。

(11)检查公司安全制度、规定的执行情况,制止违章指挥和违章作业。

(12)制定公司安全管理人员和重要岗位的安全培训和教育计划。

4、工程部安全职责

(1)贯彻执行国家关于安全生产和劳动保护法规以及企业安全生产规章制度。

(2)根据管生产必须管安全的原则,做好安全生产管理和监督工作。

(3)负责生产方面安全保证措施的制定以及安全技术措施与计划的实施和控制。

(4)对安全生产管理和组织实行动态管理。

(5)监督、检查安全生产全过程,及时消除生产安全事故隐患。

(6)组织制定并实施生产安全事故应急救援预案。

(7)参与安全事故的调查、分析和处理工作。

(8)及时对安全生产要素全过程进行检查,提出整改意见并实施监督。

5、材料、设备部安全职责

(1)负责安全保证体系中的合格供应商的材料、设备的检查、验收和控制。

(2)收集保管合格供应商的种类资质证明和产品质保书。

(3)确保施工生产中安全技术措施所需的物资供应。

(4)发放安全防护设施事先认真检查,不合格的应及时报废更新。

(5)加强对仓库人员的教育,易燃、易爆品的储存、发放应严格执行有关规定。

(6)对一切机电设备,包括压力容器、车辆等,必须配齐安全防护的保险装置和安全设施,并经常检查,执行维修、保养制度,确保安全运转。

(7)参加调查处理与设备有关的安全事故,并做出技术鉴定。

6、安全员岗位职责:

(1)贯彻国家安全生产、劳动保护的方针、政策、法令、法规、行业的各项规程规定和项目部有关安全规定、制度,并督促、检查执行情况。

(2)负责项目部安全生产保证计划、施工组织设计(方案)及安全生产技术措施的审查,并督促、检查其执行情况。参与制订项目部的安全管理目标,协助施工队策划、开展施工现场的各项安全生产、文明施工等活动。

(3)深入生产现场指导安全技术人员的工作,了解安全保证计划的执行情况及安全工作情况,研究施工生产中的不安全因素,提出安全改进意见,做好安全生产和文明施工的宣传教育工作。

(4)对安全生产的指导和检查,深入开展危险源辨识和隐患查处工作,不断增强基层危险源辨识和控制风险的能力。查出的隐患,要督促有关部门及时采取措施消除。遇有紧急情况,有权指令停止作业,并立即报领导处理。

(5)督促有关部门做好新职工、特殊工种职工的安全技术培训、考核、复训和发证工作。

(6)认真组织好安全保证体系的运行工作。

(7)参与工伤事故的调查和处理,对事故责任者提出处理建议,并会同有关部门提出防止类似事故发生的措施。负责事故的统计、分析、报告及建档列卷工作。

(8)对劳动防护用品(用具)的采购质量、发放和正确使用进行监督、检查。

(9)监督食堂饮食卫生、宿舍的防寒保暖、防暑降温工作及暑期清凉饮品的供应和卫生状况。

(10)督促搞好施工现场和生产厂区卫生防止职业中毒。

(11)检查公司安全制度、规定的执行情况,制止违章指挥和违章作业。

(12)制定项目管理人员和重要岗位的安全培训和教育计划。

(三)安全管理措施

1、在施工前到路政、交警等相关部门办理“施工许可证”,并配置相应的安全装置、设备与保护器材及采取其它有效措施,合理摆放、维护、看管标志标牌设施。具体措施如下:

2、严格遵守《中华人民共和国安全生产法》的同时,在养护实施全过程中还应执行《GB5768.4-2017道路交通标志和标线 第4部分:作业区》及有关指导安全、健康与环保卫生方面的法规、规范和规定。并应提供相应的安全装置、设备与保护器材及采取其他有效措施,以保护现场施工和业主人员的生命、健康及安全。

3、鉴于本项目工作的特殊性,我项目所有现场人员必须经过相关的安全培训。

4、采用单车道或单幅封闭施工作业方式时,封闭作业区的安全标志、标牌及隔离警示设施均有施工单位负责准备且应按规定摆放,并加强设施的检查。

5、我项目将加强安全教育,服从路政和交警的现场管理,保证人员和设备的安全,作业机械必须按标准涂桔黄色,施工地段应进行交通控制。在封闭区域内作业,严禁穿越封闭区域,干扰车辆行驶。施工车辆进出施工封闭区域应谨慎驾驶,听从现场管理人员指挥。

6、单车道封闭施工未作业时,留置于道路上的机械设备必须在紧急停车带内整齐停放,并且按规定摆放标志隔离保护区,施工单位应派人员加强保护,如交通状况不允许设备停放在道路上,则施工单位应自行负责将设备运离现场。

7、我项目将自觉保持道路清洁,开放交通前应全面清理施工现场,并不得将生活和建筑垃圾滞留在路面上或抛洒在中央分隔带和边坡上。

8、现场施工人员着装统一的安全标志服,在施工作业区域内进行作业,严禁施工车辆及人员跨越或超出安全施工区域规定的范围,并不得在车辆通行的车道上停留。

9、每一施工现场至少派一名专职安全员并身佩明显安全员袖章且佩醒目证件上岗(证件内容应有姓名、职务和本人照片),专职负责施工现场各项安全措施。

10、禁止在雨天、昏暗等不利因素的条件下进行施工。

11、施工车辆配置明显的施工作业标志,在进入施工作业安全区前,首先应打开方向灯、双跳灯及警示灯,按照规定的行驶路线进入施工安全区。

12、为了保证过往车辆安全通行,严禁在施工作业区域外行车道或超车道上突然停车或突然减速。

13、车辆及设备离开施工作业区时,安排专职安全员进行警戒和了望,在确保安全的情况下,“一等、二看、三通过”。

14、现场施工人员和施工车辆不得在公路范围内有抛、撒、滴、漏现象。

15、为确保公路行车安全,施工作业完工后必须将施工现场打扫干净,方可撤离施工现场。

16、在施工作业过程中,如遇有特殊情况,应及时与公路路政及交警等部门联系。

三、危险源因素分析及预防控制

序号

危险源清单

危险至因

事故类型

危险源防范措施

1

人

违章作业

交通事故

加强三级安全教育、安全培训、施工技术交底、安全交底,并组织考试不合格者不得上岗

无证上岗

机械伤害

严格执行持证上岗制度

车辆超速

交通事故

加强安全教育、安全培训、禁止驾驶员超速行驶

疲劳、酒后驾驶

人机事故

严禁疲劳驾驶、酒后驾驶

未穿戴反光服

意外伤害

加强安全教育、安全培训、作业必须穿戴反光帽、衣、裤,衣着整齐

高速公路上任意穿插

交通事故

作业人员禁止在非作业区走动,安全员、班组长巡查

临时车辆停靠应急车道

交通事故

驾驶人员必须在车后200m处反光锥筒提醒通行车辆

车辆调头、逆行

交通事故

严禁在高速公路上掉头、逆行,安全员、班组长巡查

作业未佩戴防护用具

物体打击

作业时佩戴正确的防护用具

2

物

锥标倒地

交通事故

安排专人来回巡查

锥标摆放不符合规范要求

交通事故

严格按照《道路交通标志和标线第4部分》(GB5768.4-2017)要求摆放,安全员现场监督。

材料堆放不规范

意外伤害、交通事故

材料堆放整齐、不占道、不宜过高,专人看管

焊接氧气瓶与乙炔瓶安全距离不足10m

火灾爆炸

氧气瓶与乙炔瓶保持10m以上的安全距离,安全员、班组长巡查

3

机械

车辆、机械设备失灵

人机事故

使用前安排专业人员认真检查,机械设备定期保养

交通流量大,占道施工

交通事故

安排专人警戒,防止交通事故

发电机电缆线损坏

触电

使用前安排电工检查,并及时更换线路

设备无人操作时未切断电源

意外伤害

机械设备无人操作时应关闭电源,安全员、班组长巡查

四、季节性安全施工措施

(一)高温季节安全技术措施

1、要动员职工,根据施工生产的实际情况,积极采取行之有效的防暑降温措施,

2、关心职工的生产、生活,注意劳逸结合,严格控制加班点,根据气温状况,适当调整作业时间,入暑前,抓紧做好高温作业工人的体检,对不适合高温作业的适当调换工作。

3、现场准备必要的防暑保健药品,注意环境卫生,并保证室内通风良好,以及做好宿舍内防蚊虫叮咬的一些措施。

五、安全管理活动

(一)“三阶段”风险预防与分析

1、根据规范、养管中心及我公司相关要求,我项目部制订了以风险分析为主要内容,以预防为主要形式,分预案、预控、预警三个阶段实施。

(1)预案阶段

根据本工程的施工特色,分析施工过程中可能发生的事故隐患和可能发生的一般性安全问题,编制针对性、可操作的专项预案、应急预案等安全防护措施。

(2)预控阶段

在工程施工过程中对重要的危险源进行辨识,并制定防控措施,利用“一线工人业余学校”及时向一线工人宣传危险源防控措施。

(3)预警阶段

1)根据工程作业内容、作业地点的不同,划分若干单元,并对单元范围内的施工工艺、天气等安全隐患的排查分析,给作业人员提出相应的安全风险超前警示。

2)根据危害程度划分为“一般”、“较重”、“严重”等预警级别。

3)预警发布以班前会和单元预警牌的方式发布信息。

(二)实施要求

1、紧紧围绕安全管理目标,统一协调、分工负责,落实责任,认真抓好施工前的预案编写、审查,施工中的危险源辨识、管控及预警。

2、加强“一线工人学校”普及教育,专职安全及时巡查、及时辨识危险源,及时发布预警及班前会交底防控。

3、安全负责人不定期参加班前会,召开安全会议,统一思想,加大管理力度,促进三阶段风险预防与分析,杜绝事故发生,实现安全管理目标。

(三)平安工地建设

1、根据养管中心要求,结合本工程的施工实际情况,努力提高我项目部安全管理水平和应急保障能力,做好平安工地建设。

贯彻安全第一、预防为主、综合治理的方针,大力推进安全管理标准化。 通过开展平安工地建设活动,切实将安全生产法律法规、技术标准落实到基层,全面夯实安全工作基层,实现施工现场安全防护标准化、规划规范化、安全管理程序化,落实安全生产责任,全面实施安全培训教育,有效控制施工安全风险,杜绝重特大施工。

2、完善安全制度建设,落实安全责任制。对各项安全管理制度完善情况和安全责任制落实情况进行检查、督促、整改,并下发各部门及施工班组,及时组织落实,严格按章执行。同时做好安全责任制落实,将安全管理责任制层层分解并落实到施工一线。

3、严格执行岗前安全培训教育制度。加强施工人员及特种作业人员的安全培训力度,确保特种作业人员持证上岗,对无操作证、证件虚假和过期的人员及时进行清退或重新取证。

4、加强施工安全隐患排查。制订细致周到的安全隐患排查措施,明确整改责任人、整改措施和整改期限。

5、做好施工场地总体部署、施工驻地建设、施工作业安全防护工作,会同业主对施工现场进行检验,及时对存在的问题提出处理措施,按照发现即整改,整改即达标的要求,对施工场地部署、施工驻地建设、施工作业安全防护中存在的问题,制定整改计划、落实责任人,限定整改期限。

6、强化安全生产专项检查,加强安全生产日常检查,严格执行安全生产检查制度。

7、认真组织安全应急演练,根据不同时期的安全生产工作重点制度好安全生产应急预案,有针对性地组织开展安全生产应急演练。

(四)一校一会一志

1、根据养管中心要求,为了切实加强施工一线作业人员的安全教育培训,做好施工现场安全管理工作,提高安全生产管理水平,贯彻“安全第一、预防为主、综合治理”的安全方针,预防安全生产事故的发生。特在本工程中开展“一校、一会、一志”施工安全管理措施。

2、通过建立一线员工学校对施工作业人员进行上岗培训、安全教育、生产技能培训。全面提高施工作业人员的基本素质,规范从业人员安全行为,确保安全生产、文明施工。

3、通过班前会议,传达施工内容,考核职工签到、布置工作任务、生产指导、分析、动员、安全告知提醒及存在的问题和整改措施等工作的强化与交底,进一步加强安全教育培训,做好施工现场安全管理工作。

4、通过安全日志记录巡查中发现的安全事故隐患,违章指挥、违章操作、安全用品记录、防护措施等现象和处理情况。使安全生产管理工作落实到人,确保安全生产、文明施工。

六、安全专项预案

(一)机械伤害事故应急救援预案

 1、本预案适用于项目生产期间发生的各类机械伤害事故。

 2、在接到事故现场有关人员报告后,凡在现场的应急指挥机构领导小组成员(包括指挥、副指挥、成员)必须立即奔赴事故现场组织抢救,保护好现场并负责调查事故。在现场采取积极措施保护伤员生命,减轻伤情,减少痛苦,并根据伤情需要,迅速联系医疗部门救治。

3、发现机械伤害事故时,在场人员应立即停机,检查伤者伤情,立即采取止血、保护创口等措施;如伤者身体被夹、卷于机器内,不可强行拖拽,以免加重损伤。

4、伤者救出后,立即送往就近医院治疗,如脊柱损伤不可野蛮搬运,应联系救护车救治。

机械伤害人身伤亡事件预防

(1)加强安全教育和培训,提高安全意识,防范机械伤害事故造成的损失。

(2)机械使用工作中操作人员必须熟悉机械设备的性能和正确的操作方法,严格执行安全操作规程。

(3)使用工具前应进行检查,不完整的工具不准使用。

(4)在清理设备时,必须停机。清理工作未完成之前,应留人值守,确保不会误启动。

(5)设备检修和正常维护过程中应做好有效防护,确保安全。

(6)危急事件的应对及预案的启动与结束

(7)当发生机械伤害事故后,现场作业人员应及时向应急小组汇报,同时根据现场实际情况,迅速大致判明受伤者的部位,联系就近医院和打120急救电话,同时对受伤者进行临时简单急救。

(8)应急组长根据事态情况,宣布启动事故应急预案。

(9)领导小组迅速组织救援,赶赴事故现场,组织协调处理事故,并根据情况向上级汇报。

(10)现场作业人员应配合医疗人员做好受伤人员的紧急救护工作,应急办公室应做好现场的保护、拍照、事故调查等善后工作。

(二)高温中暑应急救援预案

1、高温中暑的分型及人身伤亡应急预案分级

先兆中暑:患者在高温环境中工作一定时间后,出现头昏、头痛、口渴、多汗、全身疲乏,心悸、注意力不集中、动作不协调等症状、体温正常或略有升高。

轻度中暑:除有先兆中暑的症状外,出现面色潮红、大量出汗、脉搏快速等表现,体温升高至38.5度以上。

重度中暑分为:

(1)热射病:是因高温引起体温调节中枢功能障碍,热平衡失调使体内热蓄积,临床以高热、意识障碍、无汗为主要症状。

(2)热痉挛:是由于失水、失盐引起肌肉痉挛;

(3)热衰竭:主要因周围循环容量不足,引起虚脱或短暂晕厥。

    2、在高温天气露天施工作业时,易造成高温中暑等事故,威胁人身安全。

(三)危急事件的预防

1、广泛宣传中暑的防治知识,使职工掌握防暑降温的基本常识。

2、在夏季高温作业中,做好职工防暑降温工作,调整作业时间,提供清凉饮料,防暑降温药品发放要及时到位,保证职工身体健康。

3、对有心血管器质性疾病、高血压、中枢神经器质性疾病、明显的呼吸、消化或内分泌系统疾病和肝、肾疾病的职工不得安排高温作业。

4、加强安全巡查,关注气温变化,气温高于38度以上时必须停止施工。

(四)危急事件的应对及预案的启动与结束

1、必要设施及物资准备

(1)在夏季高温来临前应及时购置和发放防暑降温药品和清凉饮料,确保饮水充足。

(2)危急事件应急预案的及时启动与结束

(3)当在高温条件下,现场的工作人员如果发现某工人出现中暑症状时向应急领导小组进行汇报,同时应迅速采取急救措施:

(4)迅速将中暑者移至阴凉、通风的地方,同时垫高头部,解开衣裤,以利呼吸和散热。

(5)用湿毛巾敷头部或置于中暑者头部、腋窝、大腿根部等处。若病人能饮水时,可给病人大量饮水,水内加少量食盐。

(6)病人呼吸困难时,应进行人工呼吸。

(7)暂时停止现场作业,对工作场所的通风降温设施等进行检查,采取有效措施降低工作环境温度。

(8)根据现场实际情况,可暂停施工。

(9)如出现重度中暑、中暑人数较多或病情较重时,领导小组成员应立即赶到事故现场,根据现场实际情况,由指挥或副指挥宣布启动应急预案。

(10)将所有中暑人员立即抬离工作现场,移至阴凉、通风的地方并联系就近医院,将中暑人员送往医院治疗。

(11)暂时停止其现场作业,待情况好转时投入施工。

现场的事故处理工作完毕后,应急行动也宣告结束。由应急领导小组组长宣布应急状态的结束。

2、触电事故应急救援预案

(1)本预案适用与项目生产、生活期间发生的触电事故。

(2)在接到事故现场有关人员报告后,凡在现场的应急指挥机构领导小组成员(包括指挥、副指挥、成员)必须立即奔赴事故现场组织抢救,做好现场保卫工作,保护好现场并负责调查事故。在现场采取积极措施保护伤员生命,减轻伤情,减少痛苦,并根据伤情需要,迅速联系医疗部门救治。

(3)发现有人触电,应立即断开有关电源,使触电者在脱离电源后在没有搬移、不急于处理外伤的情况下,立即进行心肺复苏急救,并根据伤情迅速联系医疗部门救治。发现触电者呼吸、心跳停止时,应立即在现场就地抢救,用心肺复苏法支持呼吸循环,对脑、心重要脏器供氧。

(4)触电者未脱离电源前,救护人员不准直接用手触及伤员。脱离电源要把触电者接触的那部分带电设备的开关、刀闸或其他断路设备断开;或设法将触电者与带电设备脱离。在脱离电源中,救护人员也要注意保护自己。

(5)如果触电者处于高处,为防止解脱电源后自高处坠落应采取预防措施。

(6)触电者触及低压带电设备,救护人员应设法迅速切断电源,如拉开电源开关、刀闸,拔除电源插头等;或使用绝缘工具、干燥的木棒、木板、绝缘绳子等不导电的材料解脱触电者;也可抓住触电者干燥而不贴身的衣服,将其拖开,切记要避免碰到金属物体和触电者的裸露身体;也可用绝缘手套或将手用干燥衣物等包起绝缘后解脱触电者;救护人员也可站在绝缘垫上或干木板上进行救护。

(7) 触电者触及高压带电设备,救护人员应迅速切断电源,或用适合该电压等级的绝缘工具(绝缘手套、穿绝缘鞋、并使用绝缘棒)解脱触电者,救护人员在抢救过程中应注意保护自身与周围带电部分必要的安全距离。

3、高处触电紧急救护:

(1)救护人员应在确认触电者已与电源隔离,且救护人员本身所涉及环境安全距离内危险电源时,方能接触伤员进行抢救,并应注意防止发生高空坠落的可能性。如伤员停止呼吸,立即口对口(鼻)吹气2次,再测试颈动脉,如有搏动,则每5秒继续吹一次,如颈动脉无搏动时,可用空心拳头叩击心前区域数次,促使心脏复跳。

(2)高处发生触电,为使抢救更为有效,应及时设法将伤员送至地面。在完成上述措施后,应立即用绳索迅速将伤员送至地面,或采取可能的迅速有效的措施送至平台上。触电伤员送至地面后,应立即继续按心肺复苏法坚持抢救。按心肺复苏法支持生命的三项基本措施:通畅气道,口对口(鼻)人工呼吸法,胸外按压。

(3)触电伤员停止呼吸,重要的是始终确保气道通畅。如发现伤员口内有异物,可将其身体及头部同时侧转,迅速用一个手指或两手指交叉从口角插入,取出异物;操作中注意防止将异物推到咽喉深部。

(4)在保持伤员气道通畅的同时,救护人员用放在伤员额上的手的手指捏住伤员鼻翼,救护人员深呼气后,与伤员口对口紧合,在不漏气的情况下,先连续大口吹气两次,每次1~1.5秒。如两次吹气后测试颈动脉仍无搏动,可判断心跳已经停止,要立即同时进行胸外按压。

(5)除开始时大口吹气两次外,正常口对口(鼻)呼吸的吹气量不需过大,以免引起胃膨胀。吹气和放松时要注意伤员胸部应有起伏的呼吸动作。吹气时如有较大阻力,可能是头部后仰不够,应及时纠正。

(6)触电伤员如牙关紧闭,可口对鼻人工呼吸。口对鼻人工呼吸吹气时,要将伤员嘴紧闭,防止漏气。

4、危急事件的预防

(1)要加强对员工进行安全用电教育,进行预防触电培训和触电紧急救护法培训。

(2)加强对临时用电的管理,加强对漏电保护器的检查。

(3)禁止宿舍用电乱拉乱接现象,不准在电线上晾挂衣物,不准在宿舍内使用大功率电器。

5、危急事件的应对及预案的启动与结束

(1)事故发生后,事故现场的其他作业人员,应及时将现场情况报告主管领导,主管领导应及时报告应急领导小组的正、副指挥,同时将情况报告应急办公室。事故现场的其他作业人员也可直接报告领导小组的正、副指挥,同时将情况告应急办公室。

(2)领导小组的正、副指挥接到报告后,根据具体情况,确定是否启动本预案。

(3)现场作业人员应配合医疗人员做好受伤人员的紧急救护工作,应急办公室应做好现场的保护、拍照、事故调查等善后工作。

(4)现场的事故处理工作完毕后,应急行动也宣告结束。由应急领导小组组长宣布应急状态的结束。

(五)食物中毒事故应急预案

1、本预案适用于本项目部及所属员工食堂中毒事故的应急处理。

2、实施方案

(1)发生人员食物中毒要在最短的时间内指挥组织人员最大程度控制事态发展,同时由报警员向120报警,报告发生食物中毒的详细地址,并马上到公路边引导救护车进入事发现场。

(2)立即组织人员撤离室内参加救护行动.

(3)立即组织对食物中毒人员应急救治,以减少人员最小程度的损害.

(4)在食物中毒发生的情况下,一切行动听从指挥,安全有序进行救援行动,使食物中毒损失降至最低水平,最大限度地保护人员和国家财产的安全。

(5)积极配合卫生,公安部门对食物中毒事件的调查和分析处理。

3、食物中毒事故应急措施

(1)通报发现食物中毒事件,做好抢救准备,同时报有关领导,事件严重要立即拨打急救电话120,同时报当地卫生防疫部门。讲清中毒人员症状、持续时间、人数、地点,并派人到路口接应。

(2)用人工刺激法,用手指或钝物刺激中毒者的咽弓及咽后壁,用来催吐,如此反复直到吐出物为清亮液体为止。

(3)对可疑的食物禁止再食用,收集呕吐物、排泄物及血尿送到医院做毒物分析。

(4)对于催吐无效或神态不清者可让其喝牛奶或蛋清等润滑剂来洗胃,结合毒物而防止毒物的吸收并保护胃粘膜。

(5)用硫酸镁15~30g 加水200ml 来给中毒者导泻。

(6)接到报告后,即指令全体人员在第一时间赶赴现场,了解和掌握疫情,开展抢救和维护现场秩序,封存事故现场,获取中毒食品化验样品,供卫生防疫部门检验。

(7)现场安全员应对中毒事故进行原因分析,制定相应的纠正预防措施,认真填写事故调查报告,并上报公司及有关上级机关。

(六)应急物资

常备药品:消毒用品、急救物品(绷带)及各种常用小夹板、担架。

(七)防止食物中毒的措施

1、健全食物中毒报告制度。各食堂、要认真贯彻执行卫生部食品卫生以及《食品中毒事故处理办法》的精神,积极采取防治措施。

 2、细菌性食物中毒的预防措施。

 (1)必须严格执行《食品卫生法》有关规定,认真遵守食品卫生“五四制”,严把“病从口入关”。食堂,必须两证齐全,炊管人员必须持证上岗,同时加强对炊管人员的食品卫生知识培训。

(2)要严格执行食品卫生“五四制”,严禁购买、储存和销售过期、腐败变质食品。切实保证炊具、用具的消毒,做到生熟分开、标记清楚。必须保证餐料新鲜,用餐安全。加工豆角、加工青菜时必须浸泡30分钟以上,豆角要炖熟炖透,并严禁加工凉拌菜。

(3)食堂不许剩饭剩菜,特殊情况必须冷藏保存,下餐食用前必须彻底加热后食用。没有冷藏设施的民工食堂,不允许剩饭剩菜,如发现坚决按有关法规处罚。

(4)加强防蝇、防尘冷藏设施建设,就餐职工要自备餐具,同时要加强自备餐具的消毒。严禁聚餐式就餐方式,对来队临时就餐人员公用的餐具、和共用的炊具要严格执行消毒制度,保证一餐一用一消毒,工地个人自备餐具要定期消毒,以保证职工用餐安全。

 (5)要加强卫生防疫宣传教育,在肠道病高发季节,并对本单位食堂和工地职工食堂、民工食堂进行定期和不定期的巡检,发现问题及时处理,切实保证食品卫生安全万无一失。

(八)注意事项

1、事故发生时应组织人员进行全力抢救,视情况拨打120 急救电话和马上通知有关负责人。

2、如果患者昏迷则需侧躺送医院救治,以免自然呕吐时,将呕吐物吸入气管里面。

3、不可作口对口人工呼吸,以免将毒物吸入施救者体内造成中毒。

4、误食腐蚀性毒物(如强酸、强碱类)者或昏迷者,或抽筋者或中毒孕妇不可进行催吐。

 5、重症中毒者要禁食8~12 小时,可静脉输液,待病情好转后,再吃些米汤、面条等易消化食物。

(九)火灾、爆炸事故应急救援预案

1、本预案适应于本项目生活区、事故现场火灾、爆炸事故的应急救援。

2、发现火情后,事故现场的其他作业人员,应及时将现场情况报告主管领导,主管领导应及时报告应急领导小组的正、副指挥。事故现场的其他作业人员也可直接报告领导小组的正、副指挥。

3、领导小组的正、副指挥接到报告后,根据具体情况,确定救援部署。

4、现场救援

(1)发生火灾和爆炸,首先是迅速扑灭火源和报警,及时疏散有关人员,对伤者进行救治。

(2)火灾发生初期,是扑救的最佳时机,发生火灾部位的人员要及时把握好这一时机,尽快把火扑灭。

(3)在扑救火灾的同时拨打“119”电话报警和及时向上级有关部门及领导报告。

(4)在现场的安全管理人员,应立即指挥员工撤离火场附近的可燃物,避免火灾区域扩大。

(5)组织有关人员对事故区域进行保护。

(6)及时指挥、引导员工疏散、撤离事故区域。

(7)发生员工伤亡,要马上进行施救,将伤员撤离危险区域,送往就近医院或拨打“120”电话求救。

5、危急事件的预防

(1)要加强对员工、外来工进行消防知识的教育,对员工进行灭火技能的培训,提高自防自救能力,每一年要进行不小于一次的消防演练。

(2)办公区、生活区、试验室、沥青拌和站等处要配备充足有效的灭火器材。

(3)制订事故发生时的扑救方案和人员疏散步骤、方法和路线,使事故的损失将到最低。

(4)宿舍用电不准乱拉乱接电线,不准在电线上晾挂衣物,不准在宿舍内使用明火、电炉、气化炉具,严禁躺在床上吸烟。

6、危急事件的应对及预案的启动与结束

(1)事故发生后,事故现场的其他作业人员,应及时将现场情况报告主管领导,主管领导应及时报告应急领导小组的正、副指挥,同时将情况告应急办公室。事故现场的其他作业人员也可直接报告领导小组的正、副指挥,同时将情况告应急办公室。

(2)领导小组的正、副指挥接到报告后,根据具体情况,确定是否启动本预案。

(3)现场作业人员应配合医疗人员做好受伤人员的紧急救护工作,应急办公室应做好现场的保护、拍照、事故调查等善后工作。

(4)现场的事故处理工作完毕后,应急行动也宣告结束。由应急领导小组指挥宣布应急状态的结束。

(十)交通保畅方案

1、施工路段车辆拥堵

占用行车道施工

(1)将工作区内的人员、机械、设备移动至行车道内,应急车道上不允许障碍物的残留。

(2)安全协管人员集中开展交通疏导工作,开放应急车道,引导车辆通过应急车道、超车道同时前行。

(3)安全协管员进行不间断巡查;查看所有安全措施的实施情况,并有提醒义务,对身边大意人员进行告诫。

 占用超车道施工

(1)封闭超车道施工时,如遇施工现场施工堵车情况发生,施工现场宜增设多块“应急车道临时通行”标志牌。

(2)安全协管人员集中开展交通疏导工作,引导车辆平稳通过封道区。

(3)安全协管员进行不间断巡查;查看所有安全措施的实施情况,并有提醒义务,对身边大意人员进行告诫。

2、施工现场发生交通事故

(1)立即通知项目部安全领导小组和管理处监控中心、交警、路政;

(2)现场专职安全员拍好事故现场照片;

(3)让事故车辆缓慢行驶出双向通行路段,停在前方豁口三角处,现场行车保持通畅。(如果事故发生在单幅封闭施工段,将事故车辆引导进入施工区)

3、对误闯入施工区的社会车辆处理方案

现场专职安全员和交通协管员,应密切关注施工现场的车辆通行状况,一旦出现社会车辆误闯入施工封闭区,应及时发现及时要求其停车,并及时引导车辆驶出施工区,告知其驾驶员正确行使路线。如车辆发生故障无法行使,应立即对其做好安全保护,并第一时间通知立即通知管理处监控中心、交警、路政,待其主管部门前来施救,同时及时提醒现场施工人员注意自身安全保护。

第十章  环保、文明施工保证体系及措施

一、环保与文明施工保证体系

环保与文明施工保证体系

二、环境保护措施

(一)重视环境工作

为确保文明施工,促进施工顺利进行,我单位将采取以下环境保护措施。完善施工组织设计时,把环境工作作为施工组织设计要求的组成部分,并认真贯彻执行施工的全过程。

1、加强环保教育

组织职工学习环保知识,加强环保意识,使大家认识到环境保护的重要性和必要性。

2、贯彻环保法规

认真贯彻各级政府的有关水土保护、环境保护方针、政策和法令,结合合同文件和工程特点,及时申报安全环境保护设计,切实按批准的文件组织实施。

3、强化环保管理

定期进行环境检查,及时处理违章事宜,主动联系环保机构,请示汇报环保工作,做到文明施工。

4、美化施工场地

(1)场地废料及时处理,应按设计要求按工程师指定地点处理,防止污染。保持排水通道畅通,工地干净卫生。施工中还尽量减少对周围绿化环境的影响和破坏。

(2)加强施工现场管理,坚持文明施工。管理是保护环境的手段,文明是保护环境的保障,两者有机的结合,是我们环保成功的经验。

(3)施工队伍进场前,合理布置施工场地、便道、驻地等临时设施,以免破坏环境,采取有效的防尘和消声等环保措施。

(4)施工所产生的垃圾、废弃物和工程剩余的废料,根据各自不同的情况,分别处理,并经有关部门同意后送到指定地点存放。

(5)施工期间施工场地及道路扬尘,对大气影响较大,施工现场配备洒水车在施工场道及便道进行洒水,净化大气环境,防止扬尘污染,雨季施工做好沟渠疏通,防止填料因雨水冲刷造成环境污染。

(6)清洗施工机械、设备及工具的废水、废油等有害物质以及生活污水,不得直接排放于河流和其它水域中,也不得倾泄于施工用水附近的草地上,以防止污染水质和土地。

5、施工后期的场地恢复措施

施工结束后,将拌和站内所有设备转移至其他施工现场或公司总部,对场地进行恢复,恢复到以前状态,若以前是荒地再在平整后的场地内做好绿化工作。

三、文明施工

文明施工是企业管理水平的重要体现,贯穿于项目施工的始终,涵盖于施工生产的方方面面。我项目部为确保优质、高效地完成本项目,力求科学生产、文明施工,特制定了文明施工管理办法。

(一)妥善处理地方关系

1、尊重当地民风民俗,尊重民族的宗教信仰和生活习惯,遵守乡规民约,处理好与当地群众的关系,与当地群众和睦相处。

2、教育职工,严格遵守法律、法规和当地的规章制度。杜绝偷盗、斗殴等违法现象发生。

3、对全体员工进行文明施工规范教育,使员工牢固树立文明施工意识,自觉遵守规章制度,规范施工,文明生产。

4、加强施工驻地的建设,合理布置作业区和生活区,并加以标记。作业区场地整平。办公室、宿舍、工地试验室等设施修建达到通风、安全、透光、整洁等要求,生活区要做好绿化工作。要经常保持现场三通一平的良好状况,设置明确的消防、安全标志。

5、各类施工及管理人员均须佩证上岗。

(二)施工场地管理

1、按施工总平面布置图实施定位管理,材料场库、机械停放场、生活区按照总平面图合理布局,统一规划,施工现场的所有材料整齐堆放,妥善保管。使沥青安全存储。

2、临时用电按施工组织设计布置,不乱接乱扯,供电设施良好,光照充足。

3、采取可靠措施保证原有交通的正常运行,维持沿线村镇居民饮水、农灌、生产生活用电及通讯等管线的正常使用。确保施工期间已有道路的畅通无阻。

4、保持施工现场的清洁。存放施工设备和材料要整齐有序,及时清除现场的废料、垃圾和不必要的临时设施,从而确保施工、办公、生活和劳务人员居住场所的清洁、卫生和文明。

5、采取有效措施保持施工现场的环境。为确保施工现场无污染,施工附近的居民或农作物不受影响,尽量减少由于施工引起的粉尘、有害气体、噪音等污染源。

6、保护施工工程免遭人为破坏。为了施工现场附近过往群众的安全与方便,认为有必要的位置设置照明、警告指示标志等安全防护措施。

7、实施和完成本合同工程及缺陷修复工程中的一切作业时周密考虑施工安全防护,使施工作业不影响或损害附近建筑物、构造物和农作物的安全与正常使用,更不影响当地群众的人身安全及日常生活。

8、施工协调措施

(1)加强与业主的工作联系,服从大局,服从统一协调和指挥。

(2)加强与相邻施工单位的协作,共同利用好施工场地等公用设施。

附件一、拟投入本标段的主要施工设备表

序号

设备名称

型号规格

数量

国别产地

制造年份

备注

1

反铲挖掘机

CAT240

8

美国

2021

2

自卸汽车

30t

8

中国

2020

3

自卸汽车

15t

8

中国

2019

4

蛙式打夯机

HW-01

4

中国

2018

5

发电机

1-10KW

4

中国

2017

6

插入振捣机

1.1kw

2

中国

2018

7

农用机动车

5t

12

中国

2019

8

电焊机

BX3-300

4

中国

2018

9

钢筋切断机

6-40mm

4

中国

2021

10

钢筋弯曲机

6-40mm

4

中国

2018

11

木工圆锯机

4

中国

2019

12

破碎锤

320

4

中国

2019

13

吊车

30T

4

中国

2018

14

装载机

ZL50

4

中国

2020

15

汽车吊

25

4

中国

2021

16

砼运输车

3-10m³

20

中国

2022

17

压路机

21T

4

中国

2022

18

令再生拌和机

LZS2400型

1

中国

2021

19

水泥撒布车

8m3

2

 中国

2021

20

双钢轮压路机

21T

2

中国

2021

21

胶轮压路机

25T

1

中国

2020

22

沥青摊铺机

ABG523

1

中国

2020

23

沥青撒布车

12m3

1

中国

2020

24

热熔标线机

/

1

中国

2021

附件二、拟投入本标段试验和检测仪器设备表

序号

仪器设备

名称

规格型号

数量

国别产地

制造

年份

用途

1

全站仪

GST602

1台

日本尼康

2019

测量放样

2

GPS测量系统

科力达

2台

中国深圳

2022

测量定位

3

水准仪

DS3

4台

苏州一光

2019

高程测量

4

钢卷尺

GC-F511

10把

浙江义乌

2020

长度测量

5

砂筛

孔径0.16-10

1套

浙江上虞

2019

测级配

6

土样标准筛

0.074-60

1套

浙江上虞

2020

土工试验

7

石筛

孔径2.5-100

1套

浙江上虞

2018

测级配

8

磅称

100kg/200kg

1台

中国上海

2019

称重

9

台称

10kg/5kg

3台

中国上海

2019

称重

10

电子天平

5kg/0.01G

3台

江苏常州

2022

称重

11

水平尺

2007B

4把

浙江永康

2023

水平控制

12

靠尺

2M

2把

自制

2022

测垂直度

13

环刀

200cm3 100cm3

30只

江苏南京

2019

土工试验

14

铝盒

 40X25

30只

江苏南京

2018

土工试验

15

砼抗压试模

150×150×150

4套

江苏扬州

2019

砼取样

16

砂浆试模

70.7×70.7×70.7

2套

江苏扬州

2018

砂浆取样

17

砼养护箱

HJ-84

1台

河北沧州

2018

试块养护

18

砼回弹仪

ZC3-A

2个

中国天津

2018

强度检测

19

钻孔取芯机

HZ-15型

1台

中国北京

2018

砼取芯

20

渗水仪

HDSS-II

1台

中国南京

2021

沥青

21

构造深度仪

LD-138

1台

中国南京

2021

沥青

22

砂当量仪

SD-2

1台

中国南京

2022

沥青

附件三、拟投入本标段劳动力计划表

工种

2024年度

4月

5月

6月

7月

管理人员

5

6

6

4

测量工

4

4

4

4

模板工

5

15

5

5

钢筋工

10

10

8

4

沥青普工

7

20

20

15

砼工

5

5

5

5

机械司机

5

5

5

2

合计

41

65

53

39

标签:
